BAFA Förderung Wärmepumpe Ablauf: So klappt es

BAFA Förderung Wärmepumpe Ablauf: So klappt es

Wenn die alte Heizung ausfällt, zählt für Eigentümer nicht nur die technische Lösung. Entscheidend ist auch, ob der Fachbetrieb liefern kann, ob der Antrag rechtzeitig gestellt wird und ob der Vertrag förderrechtlich richtig eingeordnet ist. Gerade bei einer Wärmepumpe liegen zwischen Angebot, BAFA-Antrag, Zuwendungsbescheid und Montage oft mehrere organisatorische Schritte.

Der BAFA-Förderung-Wärmepumpe-Ablauf endet deshalb nicht mit dem Klick auf „Absenden“. Wer Fristen, Vertragsbeginn und Nachweise nicht sauber trennt, riskiert eine Ablehnung oder verliert die Auszahlung trotz fertig installierter Anlage. In Hessen und NRW sehe ich in der Praxis immer wieder dieselben Fehler, besonders bei zu früh unterschriebenen Aufträgen und nicht abgestimmten Lieferterminen.

Inhaltsverzeichnis

Die goldene Regel der Antragstellung

Der Montagetermin steht, die Wärmepumpe ist beim Hersteller angefragt, und der Eigentümer unterschreibt den Auftrag zur Sicherung des Lieferfensters. Genau hier entsteht häufig das Förderrisiko. Förderrechtlich kann der Liefer- oder Leistungsvertrag bereits als Vorhabenbeginn gelten, wenn er der Ausführung zuzurechnen ist. Der Antrag muss deshalb vorher elektronisch gestellt werden, wie die BAFA-Fördervorgaben zum Heizen mit erneuerbaren Energien vorgeben.

In der Praxis klaffen Antrag, Bescheid und Lieferzeit oft auseinander. Eine Anlage kann kurzfristig verfügbar sein, während die Förderentscheidung noch aussteht. Ein reservierter Montagetermin ersetzt keinen zulässigen Vertragsbeginn. Wer den Auftrag zu früh verbindlich macht, riskiert die Förderfähigkeit, selbst wenn die Montage erst später erfolgt.

Vor dem Antrag sind Vorbereitungen möglich. Eigentümer können Angebote vergleichen, die Heizlast prüfen, die Hydraulik bewerten und die technische Planung erstellen. Planungsleistungen sind nicht dasselbe wie die verbindliche Beauftragung der Ausführung. Der Fachbetrieb muss diese Grenze verständlich erklären und den geplanten Liefertermin mit dem Antragsablauf abstimmen.

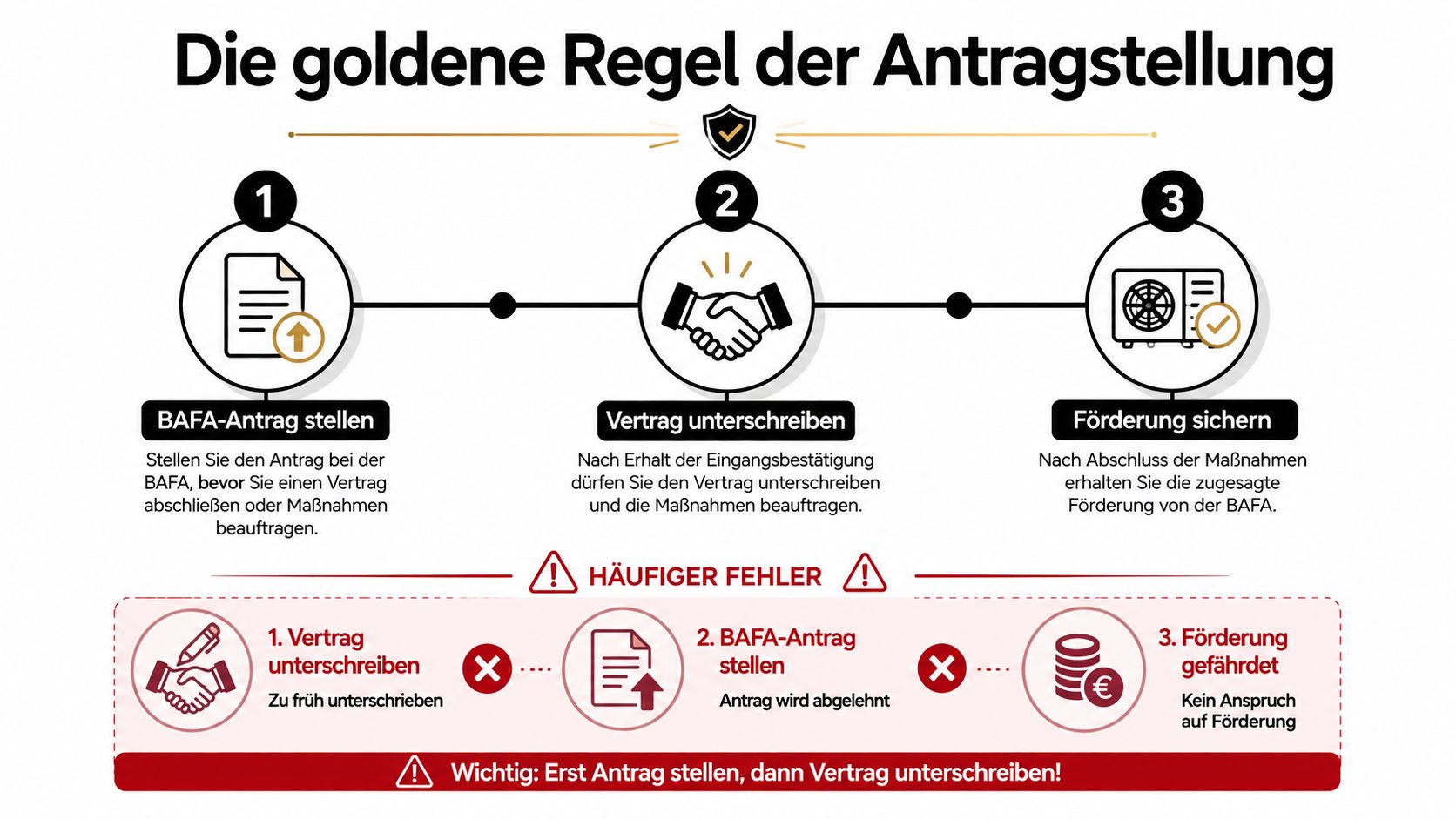

Infografik zum korrekten Ablauf der BAFA-Antragstellung für eine Wärmepumpenförderung, um Förderfähigkeit und Auszahlungen zu gewährleisten.

Die richtige Reihenfolge

  1. Angebot und Planung: Gebäudedaten, bestehende Heizung, technische Auslegung und Investitionssumme werden zusammengestellt.
  2. Elektronischen Antrag stellen: Die Angaben werden im Portal erfasst und der Antrag abgesendet.
  3. Vertrag und Umsetzung: Erst danach erfolgt die verbindliche Beauftragung. Die Ausführung richtet sich nach dem Bescheid.

Ein Vertrag mit förderbezogener Bedingung kann im Einzelfall anders bewertet werden. Solche Klauseln sollten vor der Unterschrift fachkundig geprüft werden.

Praktische Regel: Ein Montagetermin darf geplant werden. Die Ausführung und ein förderrechtlich relevanter Vertrag müssen bis zur zulässigen Antragstellung zurückstehen.

Technische und formale Voraussetzungen

Eine technisch passende Wärmepumpe ist nicht automatisch eine förderfähige Wärmepumpe. Der Antrag muss die Gebäudedaten, die bestehende Heizung, die technische Beschreibung der geplanten Anlage und die Investitionssumme nachvollziehbar abbilden. Unklare Angaben führen häufig zu Rückfragen, während fehlende Nachweise oder nicht erfüllte technische Mindestanforderungen die Bewilligung gefährden können.

Das BAFA stellt technische Mindestanforderungen, kurz TMA, an die Effizienz und Ausführung der Wärmepumpe. Diese Anforderungen begrenzen, welche Anlagen förderfähig sind. Die technische Prüfung darf deshalb nicht erst nach der Bestellung beginnen. Produktdaten, Auslegung und Einbindung in das bestehende Heizsystem gehören vor den Antrag auf den Tisch. Einen Überblick über die förderrechtlichen Voraussetzungen bietet die offizielle BAFA-Seite zu den Fördervoraussetzungen.

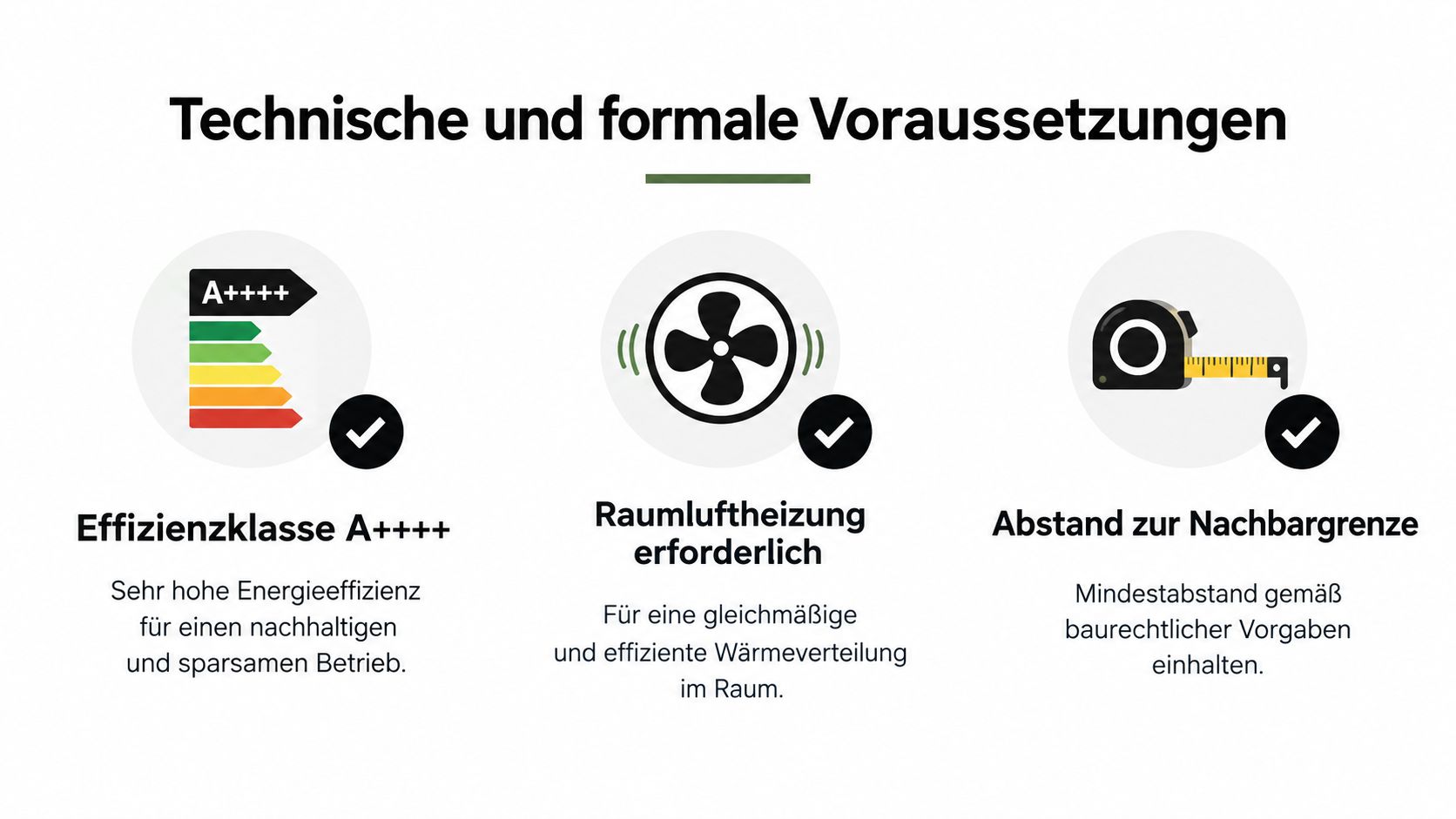

Eine Infografik über technische Voraussetzungen für Wärmepumpen: Energieeffizienz, Raumluftheizung und gesetzliche Abstandsregeln zum Nachbarn.

Was in den Antrag gehört

Für die Antragsvorbereitung sollten Eigentümer und Fachbetrieb mindestens diese Punkte abgleichen:

  • Gebäudedaten: Adresse, bestehende Heiztechnik und die relevanten Angaben zum Gebäude müssen vollständig und widerspruchsfrei sein.
  • Anlagentechnik: Wärmepumpe, Pufferspeicher, Verrohrung, Elektroinstallation und die geplante Einbindung werden technisch beschrieben.
  • Investitionssumme: Förderfähige und nicht förderfähige Kosten müssen voneinander getrennt werden.
  • Hydraulischer Abgleich: Die fachgerechte Einstellung des Heizsystems muss dokumentiert und später nachgewiesen werden.
  • Technische Mindestanforderungen: Das konkrete Gerät muss die geltenden TMA erfüllen, nicht nur eine ähnliche Baureihe oder ein allgemeines Herstellerprogramm.

Ein Pufferspeicher kann technisch sinnvoll sein, ist aber nicht allein deshalb automatisch vollständig förderfähig. Gleiches gilt für Arbeiten an der Altanlage, den Schornstein oder zusätzliche Elektroarbeiten. Entscheidend ist, ob die jeweilige Position im konkreten Förderrahmen anerkannt wird und ob sie in den Unterlagen sauber zugeordnet ist.

Photovoltaik kann in ein Wärmepumpenkonzept einbezogen werden, verändert aber nicht automatisch die Förderfähigkeit jeder einzelnen Position. Der Fachbetrieb sollte Strom, Wärme, Regelung und Speicher als Gesamtsystem planen, die Kosten jedoch getrennt und nachvollziehbar ausweisen. Genau diese Trennung verhindert später Diskussionen beim Verwendungsnachweis.

Der Weg durch das BAFA-Portal

Nach der Registrierung beginnt der formale Teil. Im Antrag werden unter anderem Gebäudedaten, die vorhandene Heizung, die technische Beschreibung der Wärmepumpe und die Investitionssumme erfasst. Der BAFA-Leitfaden zur Antragstellung beschreibt den mehrstufigen Ablauf aus Antrag, Prüfung, Bescheid, Umsetzung und Nachweis.

In der Praxis fülle ich den Antrag nicht erst dann aus, wenn der Montagetermin unmittelbar bevorsteht. Zuerst werden Angebot, Gerätedaten und Gebäudesituation kontrolliert. Danach prüft der Betrieb, ob die Angaben im Portal exakt zum geplanten Projekt passen. Ein abweichendes Gerät oder eine andere Kostensumme kann später zusätzlichen Abstimmungsbedarf verursachen.

Was nach dem Absenden passiert

Mit dem Absenden ist der Antrag eingereicht, aber die Förderung noch nicht ausgezahlt. Das BAFA prüft die Angaben und erteilt anschliessend den Zuwendungsbescheid. Mit diesem Bescheid werden die Fördermittel nach der aktuellen Verfahrensbeschreibung für 36 Monate reserviert. Der Bescheid ist damit der entscheidende Übergang von der Antragstellung zur gesicherten Projektumsetzung.

Die Bearbeitungsdauer kann sich im Jahresverlauf deutlich bemerkbar machen. Aus dem GIH-Fördermonitor wurde Mitte Dezember eine Wartezeit von 133 Tagen auf Zu- oder Absage berichtet. Diese Angabe stammt aus dem Bericht zur BAFA-Antragsbearbeitung. Für die Baustellenplanung bedeutet das: Ein freier Montagetermin in wenigen Wochen ist kein verlässlicher Starttermin, solange der Bescheid fehlt.

Ein vollständiger Antrag hilft, unnötige Rückfragen zu vermeiden. Besonders kritisch sind fehlende Unterlagen, nicht nachvollziehbare technische Angaben oder ein Vertrag, der vor der Antragstellung verbindlich geschlossen wurde. Einen zusätzlichen Praxisüberblick bietet der Lammers Systemtechnik Förderleitfaden, der die Antragstellung aus Sicht eines ausführenden Fachbetriebs einordnet.

Das 36-Monats-Fenster und die Umsetzung

Zwischen Zuwendungsbescheid und fertiger Wärmepumpe liegen in der Praxis oft mehrere Monate. Der Bescheid schafft den rechtlichen Rahmen, ersetzt aber keinen Liefertermin. Das BAFA sieht aktuell einen Bewilligungszeitraum von 36 Monaten vor. Diese Zeit hilft, wenn im Odenwald erst ein passender Montagetermin gefunden werden muss oder in Krefeld Lieferung und Elektroarbeiten nicht am selben Tag möglich sind. Der Bewilligungszeitraum ist in der BAFA-Übersicht zum Förderprogramm dokumentiert.

Eigentümer sollten die Frist trotzdem nicht vollständig ausreizen. Lieferengpässe, Krankheit im Montageteam, fehlende Netzfreigaben oder Anpassungen an Heizflächen verschieben einen Termin schnell. Nach dem Bescheid legt der Fachbetrieb deshalb einen realistischen Ablauf fest, mit Bestellung, Montage und den erforderlichen Nebenarbeiten.

Förderfrist und Baustellenrealität zusammenbringen

Ein praxistauglicher Ablauf umfasst vier Prüfungen:

  • Nach dem Bescheid: Gerät, Lieferweg, Montageumfang und Nebenarbeiten werden mit dem bewilligten Antrag abgeglichen.
  • Vor der Bestellung: Der Fachbetrieb prüft die Verfügbarkeit des Modells und klärt, ob Änderungen eine neue technische Bewertung erfordern.
  • Während der Ausführung: Hydraulischer Abgleich, Elektroarbeiten, Demontage und Inbetriebnahme werden nachvollziehbar dokumentiert.
  • Nach der Fertigstellung: Rechnungen, Zahlungsbelege und technische Nachweise werden geordnet gesammelt, damit der Verwendungsnachweis vollständig vorbereitet werden kann.

Ein Modellwechsel muss vor der Umsetzung geklärt werden. Eine andere Wärmepumpe oder eine veränderte Systemkonfiguration kann von den Angaben im Antrag und Bescheid abweichen. Das Gerät einfach auszutauschen und die Abweichung erst bei der Auszahlung zu erklären, führt in der Praxis zu vermeidbaren Rückfragen und kann die Förderung gefährden.

Ein intelligentes Thermostat an einer Wand neben einer BAFA-Zertifikatsurkunde für Energieeffizienzmaßnahmen.

Die Frist endet mit der Montage nicht. Der Verwendungsnachweis muss spätestens sechs Monate nach Ablauf des Bewilligungszeitraums eingereicht werden. Dieses Zeitfenster dient der Nachweisführung, nicht der nachträglichen Rettung einer verspätet geplanten Baustelle.

Der Verwendungsnachweis und die Auszahlung

Wenn die Wärmepumpe läuft, ist das Projekt technisch abgeschlossen, förderrechtlich aber noch nicht. Jetzt muss der Fachbetrieb die tatsächliche Ausführung mit dem Antrag und dem Bescheid zusammenführen. Der Verwendungsnachweis wird über die im Bescheid genannte Kennung eingereicht. Erst nach der Prüfung der Unterlagen kann die Auszahlung erfolgen.

Zu den typischerweise förderfähigen Kosten können neben der Wärmepumpe auch ein Pufferspeicher, Verrohrung, Elektroinstallation, hydraulischer Abgleich, die Demontage der alten Anlage und eine notwendige Schornsteinanpassung gehören. Diese Positionen müssen in den Rechnungen nachvollziehbar beschrieben sein. Eine pauschale Sammelposition wie „Heizung komplett“ erschwert die Prüfung.

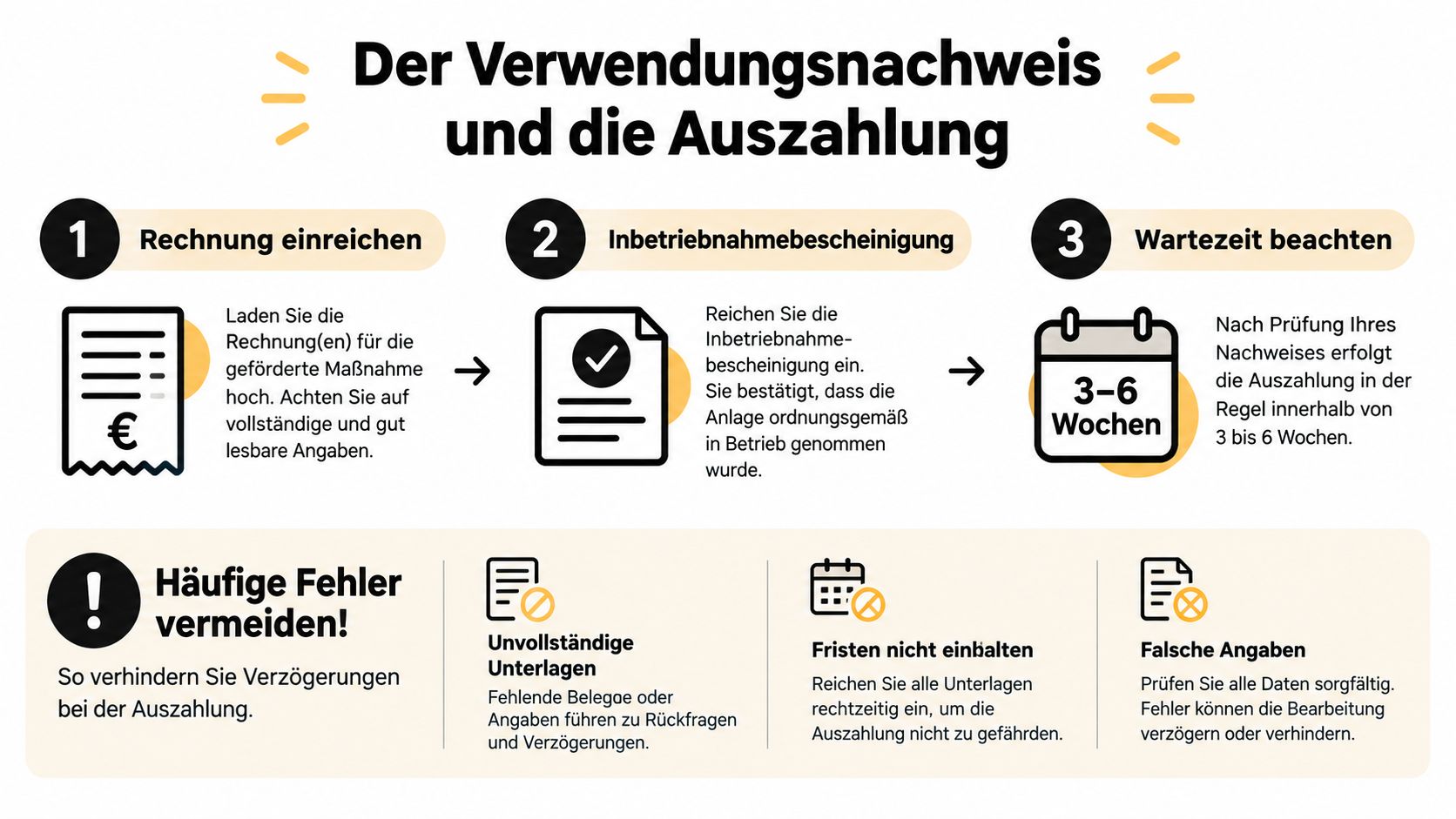

Infografik zum Ablauf des Verwendungsnachweises und der Auszahlung für eine geförderte Maßnahme in drei Schritten.

Die Unterlagen müssen zusammenpassen

Vor der Einreichung sollten Eigentümer diese Dokumente gemeinsam mit dem Fachbetrieb prüfen:

  • Rechnungen: Jede Kostenposition sollte der ausgeführten Massnahme eindeutig zugeordnet sein.
  • Seriennummern: Die Seriennummer der tatsächlich eingebauten Wärmepumpe muss auf der Rechnung oder in einem eindeutig verknüpften Nachweis erkennbar sein.
  • Technische Nachweise: Der hydraulische Abgleich und die Einhaltung der technischen Mindestanforderungen müssen belegt werden.
  • Zahlungsbelege: Rechnungen allein zeigen noch nicht, dass die Kosten bezahlt wurden.
  • Fristen: Der Verwendungsnachweis muss innerhalb der genannten Nachweisfrist vollständig eingereicht werden.

In den Praxisberichten zu Förderanträgen werden besonders fehlende Seriennummern auf Rechnungen, ein nicht belegter hydraulischer Abgleich, unvollständige Unterlagen und nicht förderfähige Kosten als typische Fehlerquellen genannt. Eine Praxisübersicht zu häufigen Fehlern beim BAFA-Antrag ordnet diese Punkte aus Sicht der Antragstellung ein.

Ich empfehle, die Dokumentation nicht erst nach der letzten Monteurstunde zu beginnen. Lieferscheine, Geräteschild, Inbetriebnahme, Abgleich und Rechnungspositionen sollten während der Arbeiten gesammelt werden. Das spart Nachfragen und macht sichtbar, wenn eine Seriennummer oder ein Nachweis noch fehlt.

Warum regionale Meisterbetriebe den Prozess sichern

Fördermittelberatung besteht nicht darin, ein Formular weiterzuleiten. Der Fachbetrieb muss technische Planung, Liefertermin, Vertragszeitpunkt, Montage und Nachweisführung miteinander koordinieren. Genau an diesen Übergängen entstehen die meisten Risiken.

Ein regionaler SHK-Meisterbetrieb kennt zudem die praktischen Bedingungen vor Ort. Im Bestand können Heizkörper, Stromanschluss, Platz für Speicher, Schallschutz und Leitungswege entscheidender sein als die reine Geräteauswahl. In Hessen und NRW kommen unterschiedliche Gebäude, Netzsituationen und Ansprechpartner hinzu. Eine Wärmepumpe, die auf dem Papier passt, muss auch in das konkrete Haus und den realistischen Bauablauf passen.

Papierarbeit und Technik gemeinsam organisieren

Der Betrieb sollte vor der Antragstellung klären:

  • Wer erstellt die technischen Angaben? Gebäudedaten, Wärmepumpenmodell und Investitionssumme müssen zusammenpassen.
  • Wer überwacht die Fristen? Antrag, Bescheid, Umsetzungsfenster und Verwendungsnachweis gehören in eine gemeinsame Projektakte.
  • Wer dokumentiert die Anlage? Seriennummer, Inbetriebnahme, hydraulischer Abgleich und Rechnungen dürfen nicht nachträglich rekonstruiert werden.
  • Wer reagiert auf Änderungen? Bei Lieferproblemen muss vor einem Modellwechsel geprüft werden, ob der Förderbescheid betroffen ist.

Digitale Abläufe können dabei helfen, Dokumente, Aufgaben und Statusmeldungen zusammenzuhalten. Für Betriebe, die Abläufe rund um Photovoltaik, Wärmepumpe und SHK standardisieren möchten, bietet die Übersicht zur Solar SHK Automatisierung einen passenden Einblick in mögliche digitale Prozessstrukturen.

Die Verantwortung bleibt trotzdem beim Menschen. Ein Portal erkennt nicht zuverlässig, ob ein Vertrag zu früh geschlossen wurde oder ob eine abweichende Anlage technisch und förderrechtlich noch zum Bescheid passt. Deshalb sollte ein fester Ansprechpartner den Vorgang vom Erstgespräch bis zur Abnahme begleiten.


Wenn Sie im Raum Reinheim, Darmstadt, Odenwald, Krefeld, Moers oder Umgebung eine Wärmepumpe planen, unterstützt Charles Wärme + Kälte bei Auslegung, Antragstellung, Installation, hydraulischem Abgleich und dokumentierter Abnahme. Besprechen Sie Ihr Vorhaben und den passenden Förderablauf direkt mit Charles Wärme + Kälte, bevor Sie einen verbindlichen Vertrag unterschreiben.
