Wärmepumpe Einbau Voraussetzung: Der komplette Check

Wärmepumpe Einbau Voraussetzung: Der komplette Check

Sie stehen im Heizungsraum, schauen auf den alten Kessel und fragen sich, ob eine Wärmepumpe zu Ihrem Haus passt. Vielleicht hören Sie von einem Bekannten, dass sein Altbau dafür erst komplett gedämmt werden musste. Eine pauschale Antwort hilft Ihnen nicht weiter: Entscheidend sind der tatsächliche Wärmebedarf, die nötige Vorlauftemperatur, die Heizflächen und die Bedingungen am geplanten Aufstellort.

Bei der Wärmepumpe-Einbau-Voraussetzung geht es deshalb nicht um eine einzelne Checkliste zum Abhaken, sondern um eine Vorprüfung, die unnötige Arbeiten erkennt und notwendige Maßnahmen sichtbar macht. Baujahr und Heizkörpertyp allein entscheiden nicht über die Eignung. In Deutschland wurden 2023 rund 356.000 Wärmepumpen installiert; die Bundesregierung verband das mit dem Ziel, künftig jährlich mehr als 500.000 Anlagen einzubauen und den Bestand bis 2030 von rund 2 Millionen auf mehr als 6 Millionen zu erhöhen (Umweltbundesamt zur Entwicklung von Wärmepumpen im Bestand). Für Ihr Haus zählt aber nicht der Markttrend, sondern die passende Auslegung.

Inhaltsverzeichnis

  • Elektrische und netzseitige Anforderungen
  • Schallschutz und Genehmigungen richtig einplanen
  • Förderung richtig beantragen und nutzen
  • Der Weg zur Entscheidung in fünf Schritten
  • Worum es beim Wärmepumpen-Einbau wirklich geht

    Nehmen wir ein typisches Bestandsgebäude: Die Gasheizung läuft noch, einzelne Räume werden an kalten Tagen langsamer warm, und die Heizkörper stammen aus unterschiedlichen Modernisierungsphasen. Der Eigentümer fragt sich, ob das Haus für eine Wärmepumpe geeignet ist. Die erste Antwort sollte nicht „ja, weil Wärmepumpen überall funktionieren“ oder „nein, weil es ein Altbau ist“ lauten. Sie sollte lauten: Wir prüfen, welche Leistung das Haus braucht und welche Vorlauftemperatur dafür nötig ist.

    Der bisherige Brennstoffverbrauch kann einen ersten Hinweis auf den Wärmebedarf geben, ersetzt aber keine Heizlastberechnung. Ein Haushalt kann etwa zeitweise wenig heizen, Räume ungenutzt lassen oder Warmwasser auf eine andere Weise erzeugen. Wer die neue Anlage allein nach dem Gasverbrauch oder nach der Leistung des alten Kessels auswählt, riskiert eine unpassende Dimensionierung.

    Auch ein Heizkörper ist kein automatisches Ausschlusskriterium. Entscheidend ist, ob die vorhandenen Heizflächen die Räume mit einer für die Wärmepumpe geeigneten Wassertemperatur warm halten können. Manchmal reicht eine sorgfältige Einstellung der Heizkurve. Manchmal sollte ein einzelner zu kleiner Heizkörper ersetzt werden. Eine Komplettsanierung ist nicht automatisch die erste Maßnahme.

    Meisterregel: Erst messen und prüfen, dann entscheiden, was am Gebäude wirklich geändert werden muss.

    Vor der Angebotseinholung sollten Sie deshalb zusammentragen, welche Räume Probleme machen, welche Temperaturen die Heizung an kalten Tagen benötigt und ob Heizungsleitungen, Zählerplatz und möglicher Aufstellort zugänglich sind. Ein guter Vor-Ort-Termin verbindet diese Beobachtungen mit einer technischen Berechnung. So erhalten Sie kein Angebot auf Basis einer Vermutung, sondern eine nachvollziehbare Planung.

    Die rechtlichen Rahmenbedingungen nach dem GEG

    Das Gebäudeenergiegesetz legt fest, welche Anforderungen neu installierte Heizungen erfüllen müssen. Seit der Novelle zum 1. Januar 2024 müssen neue Heizungen grundsätzlich mindestens 65 Prozent der bereitgestellten Wärme aus erneuerbaren Energien erzeugen. Eine Wärmepumpe kann diese Vorgabe erfüllen, weil sie Umweltwärme aus Luft, Erdreich oder Wasser nutzt. Die Regel gilt unmittelbar für Neubauten in Neubaugebieten (Informationen des Bundesbauministeriums zu GEG und Wärmeplanung).

    Für bestehende Gebäude und Neubauten außerhalb von Neubaugebieten gelten Übergangsfristen. Grundsätzlich greift die Vorgabe dort ab dem 30. Juni 2026 in Kommunen mit mehr als 100.000 Einwohnern und ab dem 30. Juni 2028 in kleineren Kommunen. Maßgeblich ist auch die kommunale Wärmeplanung. Prüfen Sie daher nicht nur, ob Ihr Gebäude ein Altbau ist, sondern auch, welcher kommunale Rechtsstatus für Ihren Standort gilt und welche Regelungen dort tatsächlich greifen.

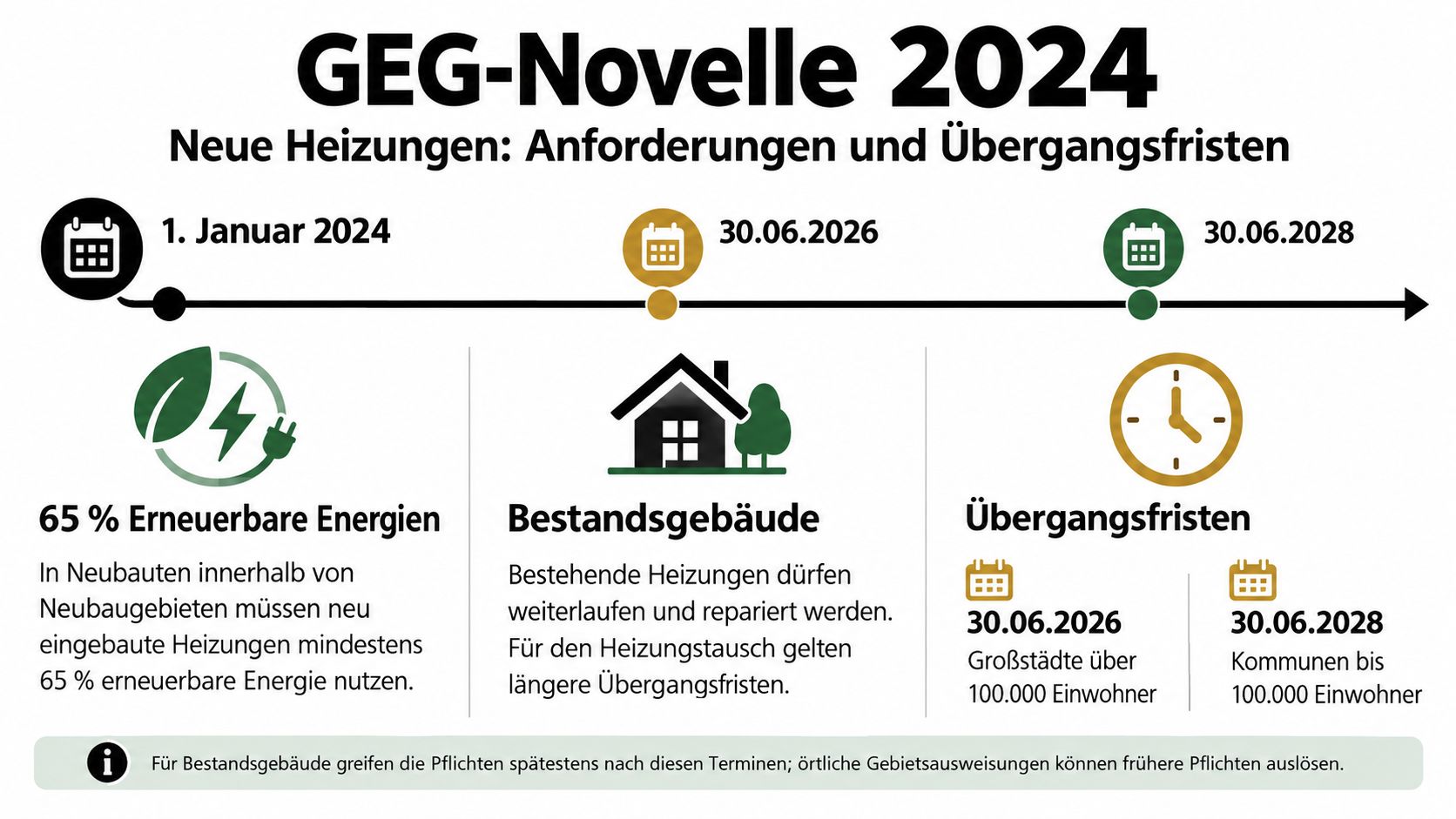

    Infografik zur GEG-Novelle 2024 mit Anforderungen an neue Heizungen und Übergangsfristen für Bestandsgebäude in deutschen Kommunen.

    Die Fristen beantworten eine Rechtsfrage, nicht die technische. Sie sagen nicht, dass jedes Gebäude zu einem bestimmten Zeitpunkt ohne Anpassungen mit einer Wärmepumpe beheizt werden kann. Umgekehrt beweist eine ältere Immobilie nicht, dass eine Wärmepumpe ungeeignet ist. Für die technische Entscheidung zählen unter anderem Heizlast, Heizflächen, Vorlauftemperaturen, Dämmzustand und elektrische Versorgung.

    Praktisch heißt das: Klären Sie den gesetzlichen Rahmen parallel zur Bestandsaufnahme, nicht erst nach der Geräteauswahl. So vermeiden Sie, dass Sie eine technische Lösung planen, ohne ihre rechtliche Einordnung am konkreten Standort zu kennen.

    Die technische Bestandsaufnahme im Detail

    Beginnen Sie nicht mit der Frage, welche Wärmepumpe Sie kaufen sollen. Beginnen Sie mit der Frage, wie viel Wärme Ihr Gebäude an einem kalten Auslegungstag benötigt. Die Heizlastberechnung ermittelt diese notwendige Leistung. Sie ist belastbarer als eine einfache Übernahme des bisherigen Kesselwerts oder des Brennstoffverbrauchs.

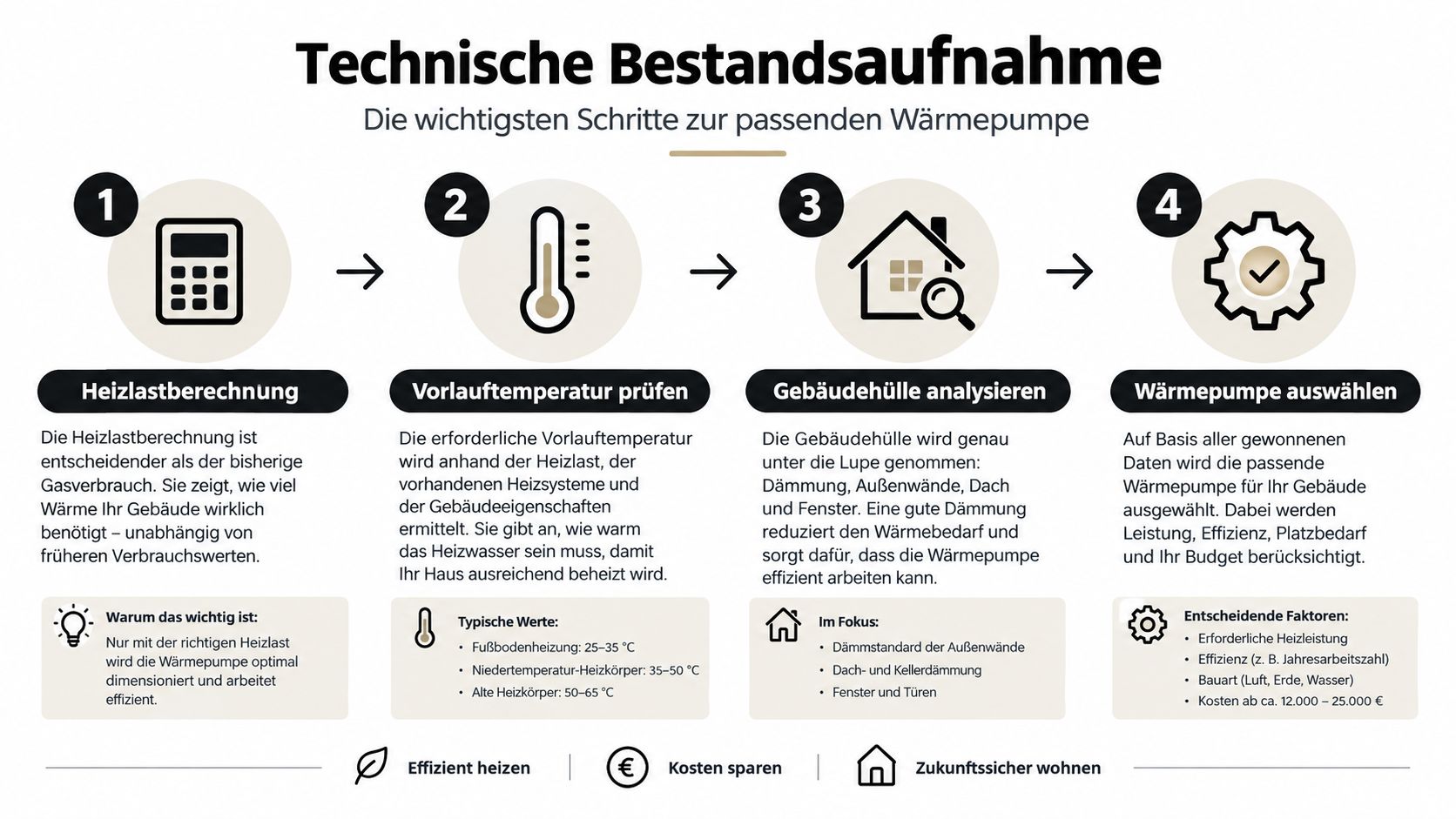

    Infografik zeigt die vier wichtigsten Schritte zur technischen Bestandsaufnahme für den Einbau einer passenden Wärmepumpe im Eigenheim.

    Heizlast und Wärmeverteilung prüfen

    Gehen Sie Raum für Raum vor. Welche Zimmer werden auch bei kalter Witterung zuverlässig warm? Wo bleibt es kühl, obwohl das Thermostat weit geöffnet ist? Notieren Sie Heizkörpertyp und -größe, und lassen Sie prüfen, ob die Wärme gleichmäßig im Haus verteilt wird. Ein hydraulischer Abgleich kann helfen, die vorhandene Wärme besser auf die Heizflächen zu verteilen.

    Anschließend wird die erforderliche Vorlauftemperatur betrachtet. Sie beschreibt, wie warm das Heizungswasser sein muss, bevor es in die Heizkörper oder Flächenheizung fließt. Das Umweltbundesamt bewertet Systeme bis etwa 55 °C am kältesten Auslegungstag als effizienzseitig unproblematisch; Flächenheizungen arbeiten typischerweise mit höchstens etwa 35 °C (Umweltbundesamt zu Vorlauftemperatur und Wärmepumpenbetrieb). Steigt die Vorlauftemperatur, muss der Verdichter einen größeren Temperaturunterschied überwinden. Dadurch sinkt die Leistungszahl.

    Nur dort nachbessern, wo die Prüfung es verlangt

    Lässt sich die Vorlauftemperatur senken, ohne dass Räume auskühlen, kann das ein starkes Zeichen für eine gute Ausgangslage sein. Reicht die Heizfläche in einzelnen Zimmern nicht aus, kann der Austausch einzelner Heizkörper genügen. Erst wenn diese gezielten Anpassungen den Wärmebedarf nicht decken, sollten größere Eingriffe an Gebäudehülle oder Wärmeverteilung geprüft werden.

    Fraunhofer-ISE-Messdaten aus deutschen Bestandsgebäuden zeigen bei Außenluft-Wärmepumpen Jahresarbeitszahlen von 2,5 bis 3,8, im Mittel 3,1. Die mittlere maximale Vorlauftemperatur für die Raumheizung lag bei knapp 44 °C. Diese Werte beschreiben untersuchte Anlagen, sie sind keine Garantie für ein einzelnes Haus. Für Ihr Gebäude sollte der Fachbetrieb Heizlast, Temperaturverhalten und Heizflächen dokumentieren, statt lediglich die Nennleistung der alten Heizung zu übernehmen.

    Elektrische und netzseitige Anforderungen

    Eine Wärmepumpe muss nicht nur Wärme liefern können. Der Hausanschluss und die elektrische Anlage müssen sie sicher versorgen. Dabei reicht es nicht, die thermische Heizlast zu kennen: Verdichter, elektrische Zusatzheizung und Warmwasserbereitung beeinflussen gemeinsam die benötigte Anschlussleistung.

    Wärmepumpen mit einer Netzanschlussleistung über 4,2 kW fallen in Deutschland grundsätzlich unter die Regeln für steuerbare Verbrauchseinrichtungen. Für diese Schwelle können mehrere kleinere Wärmepumpen derselben Kategorie zusammengerechnet werden. In einem Netzengpass darf der Netzbetreiber den Bezug vorübergehend auf bis zu 4,2 kW reduzieren; die Anlage soll dabei grundsätzlich weiter betrieben werden (Bundesnetzagentur zu steuerbaren Verbrauchseinrichtungen).

    Das heißt nicht, dass Ihre Heizung einfach abgeschaltet wird. Es heißt aber, dass Installateur und Netzbetreiber die Anlage und ihren Anschluss im Rahmen der geltenden Vorgaben einplanen müssen. Klären Sie diese Punkte, bevor Sie ein Gerät bestellen:

    • Hausanschluss und Absicherung: Reichen Anschlusskapazität und Schutzorgane für Wärmepumpe und weitere Verbraucher?
    • Zählerschrank: Ist der Zählerplatz für den geplanten Anschluss geeignet, oder braucht es eine Anpassung?
    • Leitungen und Phasen: Stimmen Leitungsquerschnitt und Phasenaufteilung mit der vorgesehenen Anlage überein?
    • Zusatzheizung und Warmwasser: Sind Heizstab, Verdichter und Warmwasserbereitung in der elektrischen Auslegung berücksichtigt?
    • Messung und Steuerung: Soll ein separater Zähler oder ein Energiemanagementsystem eingesetzt werden, und passt das zu einer möglichen PV-Einbindung?

    Melden Sie die Wärmepumpe beim örtlichen Netzbetreiber an und stimmen Sie die Anschlussplanung vor Montagebeginn ab. Wenn die Prüfung erst am Installationstag erfolgt, können Arbeiten am Zählerschrank nötig werden und die Inbetriebnahme verzögern. Lassen Sie sich im Angebot zeigen, wer die Abstimmung übernimmt und welche Elektroarbeiten enthalten sind.

    Schallschutz und Genehmigungen richtig einplanen

    Bei einer Luftwärmepumpe entscheidet nicht allein, ob auf dem Grundstück Platz für ein Außengerät ist. Auch die Geräusche am maßgeblichen Immissionsort müssen berücksichtigt werden, zum Beispiel an einem Fenster des Nachbarhauses. Luftwärmepumpen sind grundsätzlich nicht genehmigungsbedürftig, trotzdem gelten Schutzanforderungen gegen schädliche Geräuscheinwirkungen nach BImSchG und TA Lärm (Hinweise der Stadt Düsseldorf zum Lärmschutz bei Luftwärmepumpen).

    Deshalb ist der Abstand zur Grundstücksgrenze allein keine zuverlässige Antwort auf die Frage, ob der Aufstellort passt. Schall kann durch Wände reflektiert werden, und die Ausrichtung des Geräts beeinflusst, wohin der Schall abgestrahlt wird. Auch Fundament und Leitungsführung gehören in die Planung.

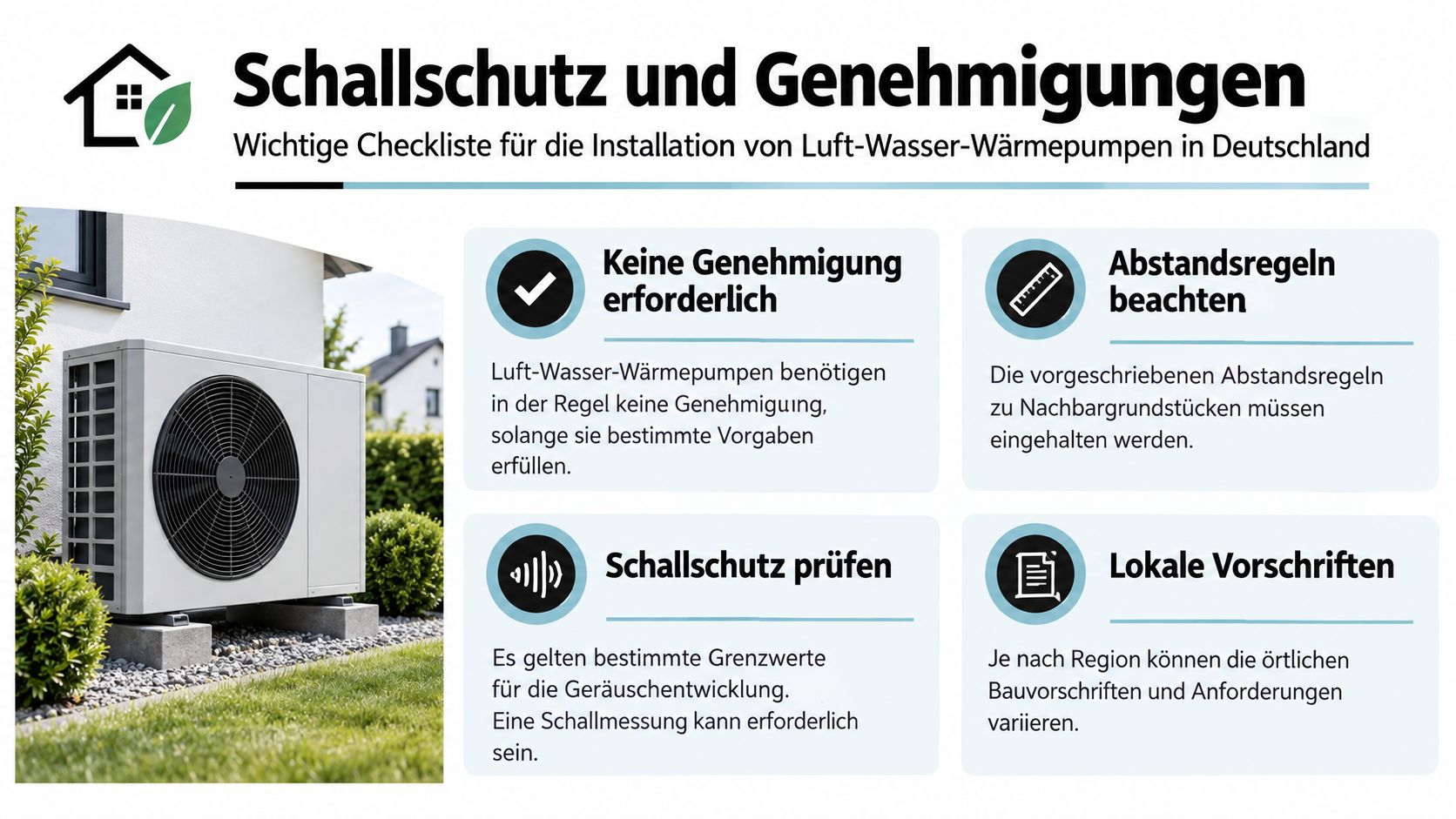

    Informationsgrafik zur Schallschutz-Checkliste für die Installation von Luft-Wasser-Wärmepumpen in Deutschland mit wichtigen Hinweisen zu Genehmigungen.

    Bei einem Vor-Ort-Termin sollten Sie gemeinsam mit dem Fachbetrieb Grundstücksgrenzen, Schlafraumfenster, Aufstellrichtung und mögliche Reflexionsflächen ansehen. Fragen Sie außerdem nach dem Schallleistungspegel des vorgesehenen Geräts und danach, wie eine Körperschallübertragung über Fundament oder Leitungen vermieden wird. In dichter Bebauung ist diese Gesamtbetrachtung besonders wichtig, weil ein scheinbar günstiger Aufstellplatz akustisch ungünstig liegen kann.

    Für Erdsonden oder Grundwasseranlagen ist zusätzlich die zuständige Untere Wasserbehörde einzubeziehen. Auch der Netzbetreiber muss in die Planung einbezogen werden. Schall, Wasserrecht und Netzanschluss gehören deshalb zusammen auf die Prüfliste, statt nacheinander und getrennt abgearbeitet zu werden. Eine frühe Klärung kann eine spätere Umplanung vermeiden.

    Wärmepumpen im Altbau und Mehrfamilienhaus

    Ein Altbau muss nicht automatisch vollständig saniert werden, bevor eine Wärmepumpe infrage kommt. Eine deutsche Feldanalyse des Fraunhofer ISE bestätigt, dass Wärmepumpen auch in Bestandsgebäuden effizient und klimafreundlich betrieben werden können. Außerdem sind rund 50 Prozent der zentral beheizten Mehrfamilienhäuser bereits für Niedertemperatursysteme geeignet, ohne sämtliche Heizkörper auszutauschen (Fraunhofer ISE zur Wärmepumpe im Altbau).

    Ein Servicetechniker inspiziert die Voraussetzungen für den Einbau einer modernen Wärmepumpe vor einem Wohnhaus aus rotem Backstein.

    Vom Einfamilienhaus zum Mehrfamilienhaus

    Nehmen wir ein Einfamilienhaus mit gemischten Heizkörpern. Die technische Prüfung zeigt, dass die meisten Räume mit einer moderaten Vorlauftemperatur warm werden, aber ein großer Raum am Ende des Heizkreises nicht. Eine sinnvolle erste Maßnahme kann sein, den hydraulischen Abgleich und die Heizfläche dieses Raums zu prüfen. Daraus folgt nicht automatisch, dass Fassade, Fenster und sämtliche Heizkörper erneuert werden müssen.

    Im Mehrfamilienhaus ist die Prüfung umfangreicher. Der Fachbetrieb muss die Wärmeverteilung für das ganze Gebäude betrachten und klären, wie die zentrale Trinkwassererwärmung eingebunden werden kann. Sie ist wegen hygienischer Anforderungen eine besondere technische Aufgabe. Hier reicht es nicht, die Heizung einer einzelnen Wohnung als Maßstab zu nehmen.

    Ein strukturiertes Entscheidungsraster hilft, notwendige Arbeiten von vorsorglichen, aber möglicherweise unnötigen Maßnahmen zu trennen:

    1. Heizlast berechnen: Welche Wärmeleistung braucht das Gebäude tatsächlich?
    2. Räume einzeln prüfen: Welche Heizflächen reichen aus, und wo gibt es konkrete Engpässe?
    3. Vorlauftemperatur erproben: Kann die bestehende Wärmeverteilung bei niedrigeren Einstellungen ausreichend heizen?
    4. Gezielt anpassen: Muss ein einzelner Heizkörper ersetzt werden, oder sprechen die Messungen für weitergehende Maßnahmen?
    5. Warmwasser separat planen: Wie wird die zentrale Trinkwassererwärmung sicher in das Gesamtsystem eingebunden?

    Ein Video kann die Funktionsweise einer Wärmepumpe ergänzen. Nutzen Sie es als allgemeine Orientierung, nicht als Ersatz für eine individuelle Prüfung:

    Förderung richtig beantragen und nutzen

    Ein unterschriebener Auftrag kann zur teuren Falle werden, wenn der Förderantrag erst danach gestellt wird. Der Antrag funktioniert wie eine Baustellenfreigabe: Erst muss die Zusage abgesichert sein, dann darf verbindlich bestellt werden. Planen Sie die Förderung deshalb vor der Angebotseinholung ein, nicht als nachträglichen Rabatt.

    Die KfW-Heizungsförderung umfasst grundsätzlich eine Grundförderung von 30 Prozent (KfW zur Heizungsförderung). Hinzu kommen können Boni wie der Klimageschwindigkeitsbonus für den frühzeitigen Austausch bestimmter fossiler Heizungen oder ein Effizienzbonus für besonders effiziente Anlagen. Die Förderung bleibt insgesamt auf 70 Prozent und auf die förderfähigen Kosten begrenzt. Prüfen Sie daher konkret, welche Voraussetzungen Ihr Gebäude erfüllt, statt pauschal mit dem Höchstsatz zu rechnen.

    Förderfähigkeit ist kein nachträglicher Haken am Angebot. Sie gehört in die Planung, bevor Sie den Auftrag verbindlich erteilen.

    Nützlich ist auch eine nüchterne Grenzziehung: Eine höhere Förderquote macht eine nicht benötigte Zusatzmaßnahme nicht automatisch sinnvoll. Wenn die Heizlast und die Vorlauftemperatur bereits ausreichend geklärt sind, kann ein gezielter Heizkörpertausch die bessere Lösung sein als ein großes Sanierungspaket. Entscheidend ist, welche Maßnahme das Gebäude wärmepumpentauglich macht und welche nur die Rechnung vergrößert.

    Bitten Sie den Fachbetrieb, den Ablauf schriftlich festzuhalten:

    • Antrag: Wer stellt ihn, und wann muss er eingereicht sein?
    • Bestätigung: Welche Bestätigung zum Antrag wird benötigt, und wer erstellt sie?
    • Vertrag: Welche Bedingungen müssen bei Abschluss gelten, damit die Reihenfolge stimmt?
    • Nachweise: Welche Angaben zur Anlage, zur Warmwasserbereitung und zu begleitenden Arbeiten werden eingereicht?
    • Restrisiken: Sind Schallschutz, Wasserrecht und Netzanschluss geklärt, bevor bestellt wird?

    Eine Förderung macht eine schlecht ausgelegte Anlage nicht passend. Lassen Sie sich den Förderweg erklären, gleichen Sie ihn mit dem Zeitplan ab und unterschreiben Sie erst, wenn Antrag, Bestätigung und Vertragsbedingungen zusammenpassen.

    Der Weg zur Entscheidung in fünf Schritten

    Vor dem ersten verbindlichen Angebot sollten Sie die wichtigsten Informationen zum Gebäude sammeln. So kann der Fachbetrieb gezielt prüfen, statt bei einem kurzen Rundgang Annahmen zu treffen. Die folgende Reihenfolge hält technische, elektrische und formale Punkte zusammen.

    1. Heizlast bestimmen lassen. Erfassen Sie Gebäudedaten und Heizsystem. Fragen Sie, wie die erforderliche Heizleistung berechnet wurde und ob Warmwasser darin berücksichtigt ist.
    2. Vorlauftemperatur und Heizflächen prüfen. Notieren Sie, welche Räume an kalten Tagen nicht ausreichend warm werden. Lassen Sie beurteilen, ob Abgleich, Heizkurve oder einzelne Heizkörper angepasst werden sollten.
    3. Elektrischen Anschluss klären. Bitten Sie um eine Prüfung von Zählerschrank, Hausanschluss, Absicherung und Leitungswegen. Vereinbaren Sie, wer die Anmeldung beim Netzbetreiber übernimmt.
    4. Aufstellort und Genehmigungen abstimmen. Prüfen Sie Schallausbreitung, Nachbarfenster und Leitungsführung. Bei Erdsonden oder Grundwasser gehört die zuständige Wasserbehörde früh in die Planung.
    5. Förderablauf vor Auftragserteilung festlegen. Lassen Sie Antrag, Bestätigung und Vertragsbedingungen in der richtigen Reihenfolge dokumentieren.

    Ein gutes Angebot erklärt, welche Annahmen zur Heizlast und Vorlauftemperatur getroffen wurden, welche Arbeiten am Heizsystem vorgesehen sind und wer Elektro-, Netz- und Genehmigungsfragen bearbeitet. Fragen Sie außerdem, welche Maßnahmen zwingend nötig sind und welche nur als mögliche spätere Optimierung gelten. So können Sie Angebote fachlich vergleichen, statt allein auf den Gerätepreis zu schauen.

    Für Häuser im Raum Reinheim, Darmstadt, Krefeld und Umgebung ist eine Vor-Ort-Bewertung besonders hilfreich, wenn Gebäude, Grundstück oder Nachbarbebauung besondere Bedingungen mitbringen. Nehmen Sie vorhandene Heizungsunterlagen, Verbrauchsdaten und Beobachtungen zu kalten Räumen zum Termin mit. Damit beginnt die Entscheidung nicht mit einer pauschalen Einschätzung, sondern mit den Daten Ihres Hauses.


    Charles Wärme + Kälte plant und installiert Wärmepumpen für Ein- und Mehrfamilienhäuser und kann Heizlast, Heizflächen, hydraulischen Abgleich und Anschlussfragen in die Vor-Ort-Beratung einbeziehen. Wenn Sie Ihre konkrete Wärmepumpe-Einbau-Voraussetzung im Raum Reinheim, Darmstadt, Krefeld oder Umgebung prüfen lassen möchten, besuchen Sie Charles Wärme + Kälte und vereinbaren Sie eine Beratung.

    Plumning X Logo Blog - Plumbing X Webflow Template

    Plumbing

    Lorem ipsum dolor sit amet consecte tur adipiscing elit semper dalaracc lacus vel facilisis volutpat est velitolm.
