Wärmepumpe Förderung Altbau: Der Praxisguide

Die alte Ölheizung läuft noch, aber jeder Winter macht die Entscheidung dringlicher. Ein Heizungsbauer nennt eine Wärmepumpe, der nächste empfiehlt zuerst Dämmung, und im Internet locken hohe Förderquoten. Die entscheidende Frage lautet nicht: Wie viel Zuschuss bekomme ich? Sie lautet: Kann mein Altbau die gewünschte Raumtemperatur mit einer ausreichend niedrigen Vorlauftemperatur erreichen?
Genau dort trennt sich ein sauber geplantes Projekt von einem teuren Fehlversuch. Die Wärmepumpe-Förderung im Altbau besteht aus Förderregeln und technischen Nachweisen. Beides muss zusammenpassen, bevor ein Auftrag vergeben wird.
Ein Einfamilienhaus mit Ölheizung, Heizkörpern aus mehreren Baujahren und nur teilweise gedämmtem Dachboden ist kein Standardfall. Die Wohnfläche reicht für die Auslegung nicht aus. Entscheidend sind Heizlast, Heizflächen, Gebäudehülle und die Vorlauftemperatur an kalten Tagen.
Förderfähigkeit und technische Eignung müssen getrennt geprüft werden. KfW 458 kann einen Zuschuss ermöglichen, verhindert aber keine falsch ausgelegte Anlage. Läuft die Wärmepumpe dauerhaft mit hoher Vorlauftemperatur, steigt der Stromverbrauch, der Verdichter wird stärker belastet und die Jahresarbeitszahl fällt schlechter aus. Die BAFA-Voraussetzungen und technische Mindestwerte helfen nur, wenn die Anlage im konkreten Haus auch passend geplant ist.

Der Bestand liegt technisch oft weit vom Neubau entfernt. Laut Zensus-2022-Daten von Destatis lag der Anteil von Wärmepumpen in zentral beheizten Gebäuden aus der Bauperiode 1991 bis 2000 bei rund 2 Prozent. Bei Gebäuden ab dem Baujahr 2020 waren es 49 Prozent. Diese Zahlen erklären, warum Altbauten eine eigene Vorprüfung brauchen.
Drei Entscheidungsszenarien sind in der Praxis sinnvoll:
Meine Empfehlung: Lassen Sie vor dem Förderantrag die benötigte Vorlauftemperatur nachweisen. Ein Geräteangebot ohne Heizlastberechnung ist keine Planung.
Auch Standort und Einbausituation zählen. Grundstück, Nachbarschaft, Schallschutz, Leitungswege und Wartungszugang unterscheiden sich von Ort zu Ort. Der TIXPI Altbüron City Guide zeigt beispielhaft, wie unterschiedlich regionale Gegebenheiten ausfallen können. Für die Heizungsplanung ersetzt das keine Fachprüfung.
Vor dem verbindlichen Angebot müssen Heizlast, Heizflächen, Gebäudehülle, Aufstellort und Förderablauf geklärt sein. Wer diese Punkte überspringt, erhält möglicherweise eine förderfähige Anlage, aber kein wirtschaftliches Heizsystem.
Die Förderlogik wurde 2024 für Bestandsgebäude grundlegend umgestellt. Die frühere BAFA-Förderung wurde für die Heizungsförderung auf das KfW-Zuschussprogramm 458 verlagert. Für private Eigentümer galt eine Grundförderung von 30 Prozent der förderfähigen Investitionskosten. Ergänzend konnten ein Klimageschwindigkeitsbonus, ein Effizienzbonus und ein Einkommensbonus greifen, abhängig von den jeweiligen Voraussetzungen. Die Summe war grundsätzlich auf maximal 70 Prozent je Wohneinheit begrenzt, wie die KfW-Programmunterlage zu 458 beschreibt.
Nehmen wir ein Altbauprojekt mit 30.000 Euro förderfähigen Kosten. Eine reine Grundförderung von 30 Prozent entspricht rechnerisch 9.000 Euro Zuschuss. Bei einer Förderquote von 50 Prozent wären es 15.000 Euro, bei ausgeschöpftem Deckel von 70 Prozent 21.000 Euro.
Diese Rechnung bezieht sich nicht automatisch nur auf das Wärmepumpengerät. In die förderfähige Investition konnten auch notwendige Umfeldmaßnahmen einbezogen werden, etwa die Demontage der alten Heizung, Anpassungen an der Heizungsverteilung, Warmwassersysteme und bestimmte Arbeiten am Gebäude. Genau deshalb muss das Angebot die Positionen sauber trennen.
Die Förderquote ist kein Freibrief für beliebige Zusatzarbeiten. Förderfähig heißt nicht automatisch notwendig, sinnvoll oder vollständig bezuschusst. Ein Fachbetrieb sollte erklären, welche Maßnahme für den Systemwechsel erforderlich ist und welche nur eine optionale Effizienzverbesserung darstellt.
Der Förderantrag muss vor Beginn der Arbeiten gestellt werden. Zusätzlich braucht es eine Bestätigung zum Antrag, die durch einen Energieeffizienzexperten oder einen dafür zugelassenen Fachbetrieb erstellt wird. Wer zuerst beauftragt und danach versucht, die Förderung zu sichern, bringt den gesamten Zuschuss in Gefahr.
Für selbstnutzende Eigentümer bestimmter Einfamilienhäuser war außerdem ein Ergänzungskredit zur Zwischenfinanzierung vorgesehen. Das kann bei hoher Investition helfen, ersetzt aber keine Liquiditätsplanung. Zwischen Antrag, Bewilligung, Rechnungen und Auszahlung können finanzielle Zwischenräume entstehen.
Förderregel: Erst technische Planung und Förderprüfung abschließen, dann den Antrag stellen, danach den Auftrag auslösen. Nicht andersherum.
Bei Mehrfamilienhäusern muss die Betrachtung je Wohneinheit erfolgen. Die Zahl der Wohnungen, die Eigentumsstruktur und die Zuordnung der Kosten beeinflussen die Förderrechnung. Vermieter sollten außerdem klären, welche Kosten sie selbst tragen und wie Modernisierung, Betrieb und Wartung gegenüber den Mietparteien behandelt werden.
Ein automatischer Rechtsanspruch besteht nicht. Die KfW weist darauf hin, dass die Bewilligung im Rahmen verfügbarer Haushaltsmittel erfolgt. Fördermittel sollten deshalb als Finanzierungsbaustein eingeplant werden, nicht als bereits ausgezahltes Geld.
Bei der technischen Förderung zählt nicht der Prospektwert einer Wärmepumpe, sondern ihr geplanter und nachweisbarer Betrieb im konkreten Gebäude. Die Jahresarbeitszahl, kurz JAZ, beschreibt das Verhältnis zwischen der über ein Jahr abgegebenen Heizwärme und der eingesetzten elektrischen Energie. Sie ist für die Praxis aussagekräftiger als ein einzelner Labor-COP.

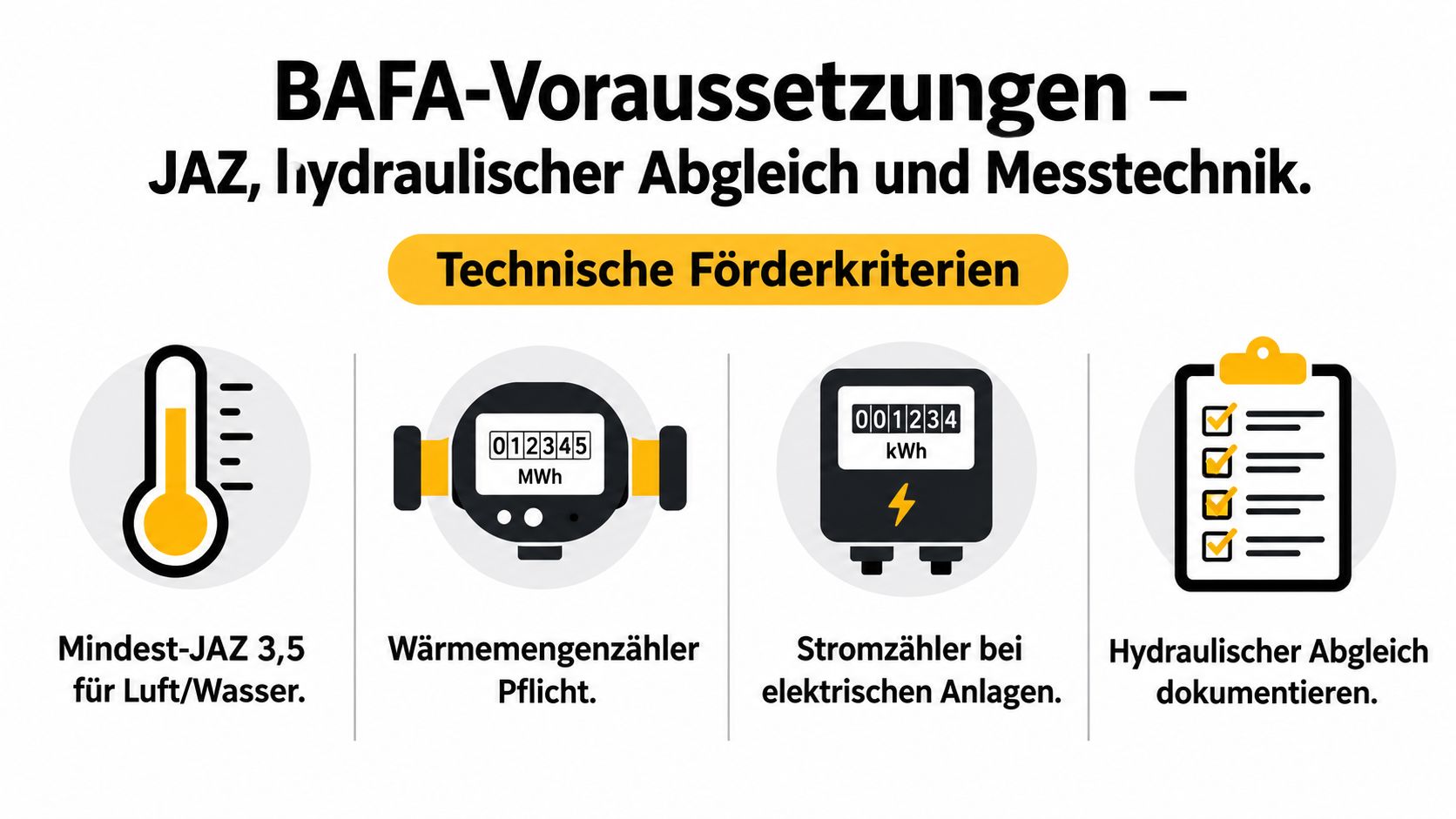

Für Wohngebäude gelten nach den BAFA-Fördervoraussetzungen Mindestwerte von 3,5 für Luft/Wasser-Wärmepumpen und 3,8 für Sole/Wasser- sowie Wasser/Wasser-Systeme. Wird die Anlage mit hohen Vorlauftemperaturen betrieben, steigt die Verdichterarbeit. Die JAZ kann dadurch sinken, obwohl das Gerät technisch grundsätzlich funktioniert.

Die Vorprüfung sollte nicht aus einem kurzen Blick in den Heizungsraum bestehen. Der Fachbetrieb braucht belastbare Grundlagen:
Bei den Messgeräten darf nicht gespart werden. Mindestens ein Wärmemengenzähler muss installiert werden. Bei elektrisch betriebenen Anlagen ist zusätzlich ein Stromzähler erforderlich. Ohne diese Messtechnik fehlt später die Grundlage, um Wärmeabgabe und Stromverbrauch sauber gegenüberzustellen.
Eine niedrige Vorlauftemperatur ist kein Selbstzweck. Sie reduziert den Temperaturhub zwischen Wärmequelle und Heizsystem und erleichtert der Wärmepumpe den Betrieb. Wenn einzelne Räume dauerhaft zu hohe Temperaturen verlangen, kommen größere Heizkörper, Verbesserungen an der Gebäudehülle oder ein bivalentes Konzept infrage.
Das folgende Video kann die grundlegende Arbeitsweise und die technischen Zusammenhänge anschaulich ergänzen:
Eine Wärmepumpe darf nicht nach dem Motto „möglichst groß, dann wird es schon warm“ ausgewählt werden. Überdimensionierung führt im Bestand häufig zu Takten, schlechterem Teillastbetrieb und unnötig hohen Investitionskosten. Die richtige Anlage ist diejenige, die zur berechneten Heizlast und zum realen Temperaturbedarf passt.
Der Altbau ist kein Ausschlusskriterium für eine Wärmepumpe. Er verlangt eine andere Vorprüfung als der Neubau. Wie in Abschnitt 1 gezeigt, lag der Wärmepumpen-Anteil laut Zensus 2022 bei rund 2 Prozent im Bestand der 1990er-Jahre gegenüber 49 Prozent im Neubau ab 2020. Im Neubau werden Heizflächen, Dämmung und Wärmeerzeuger meist gemeinsam geplant. Im Altbau müssen diese Bausteine nachträglich zusammenpassen.
Die Angabe „160 Quadratmeter Wohnfläche“ reicht deshalb nicht für ein belastbares Angebot. Entscheidend sind drei Prüfungen.
Erstens, die Heizflächen. Große Plattenheizkörper arbeiten oft mit niedrigeren Temperaturen als kleine oder ungünstig platzierte Modelle. Prüfen Sie jeden kritischen Raum, besonders Bad, Eckzimmer und schlecht gedämmten Dachraum. Ein einzelner Raum mit hohem Wärmebedarf kann die erforderliche Vorlauftemperatur des gesamten Systems bestimmen.
Zweitens, die Gebäudehülle. Dach, oberste Geschossdecke, Außenwände und Kellerdecke beeinflussen die Heizlast direkt. Eine vollständige Sanierung ist keine automatische Voraussetzung. Entscheidend ist, ob die benötigte Raumtemperatur mit der vorhandenen oder geplanten Dämmung und einer passenden Vorlauftemperatur erreichbar ist.
Drittens, Aufstellung und Schall. Eine Luft/Wasser-Wärmepumpe braucht einen geeigneten Standort, ausreichende Luftzufuhr, einen sicheren Kondensatablauf und kurze, sinnvoll geführte Leitungen. In Reihenhausgebieten und dicht bebauten Ortslagen gehören Fenster, Grundstücksgrenzen, Nachbarschaft und Betriebsgeräusche in dieselbe Prüfung.
Ein Praxistest mit der bestehenden Heizung liefert eine erste Richtung: Erreicht das Haus die gewünschte Raumtemperatur bereits mit abgesenkter Heizkurve, ist die Ausgangslage meist günstiger. Der Test ersetzt keine Heizlastberechnung. Er zeigt aber, welche Räume und Heizflächen der Fachbetrieb genauer untersuchen muss.
Für Reinheim, Darmstadt, den Odenwald sowie Krefeld, Moers und Kempen gelten dieselben physikalischen Regeln. Die Ausführung hängt trotzdem von Gebäude, Grundstück und Netzanschluss ab. Beginnen Sie deshalb mit dem Objekt, nicht mit einem Standardpaket.
Nicht jeder Altbau braucht dieselbe Reihenfolge. Manche Häuser können direkt umgestellt werden. Andere gewinnen deutlich, wenn zuerst Heizflächen oder Gebäudehülle verbessert werden. Bei besonders anspruchsvollen Objekten kann ein bivalentes Konzept die Betriebssicherheit erhöhen, ohne die spätere Wärmepumpenlösung zu verbauen.
| Szenario | Förderung | Vorabinvestition | Betriebssicherheit |
|---|---|---|---|
| Sofortiger vollständiger Tausch | Förderantrag direkt für das Heizungsprojekt, technische Eignung muss vorher nachgewiesen sein | Vor allem Planung, Anpassungen an Heizflächen, Elektroarbeiten und Rückbau | Hoch, wenn Heizlast, Vorlauf und Aufstellung sauber passen |
| Gebäudehülle oder Heizflächen zuerst | Heizungsförderung folgt später, einzelne Maßnahmen müssen separat bewertet werden | Zusätzliche Investition vor dem Heizungstausch | Sehr hoch, weil die Wärmepumpe mit geringerem Temperaturbedarf starten kann |
| Bivalentes Übergangskonzept | Förderfähigkeit von Umbau und Wärmepumpenanteil im Einzelfall prüfen | Planung für zwei Wärmeerzeuger, Regelung und hydraulische Einbindung | Hoch bei Spitzenlasten, aber komplexer im Betrieb |
Das ist der richtige Weg, wenn die Heizlast bekannt ist, die Heizflächen mit moderater Vorlauftemperatur auskommen und der Aufstellort geklärt ist. Die alte Heizung wird demontiert, notwendige Umfeldmaßnahmen werden eingeplant und der Antrag wird vor der Beauftragung gestellt.
Ich rate davon ab, diesen Weg nur wegen einer vermeintlich hohen Förderquote zu wählen. Wenn mehrere Räume nur mit sehr hohen Temperaturen warm werden, sollte die Planung zuerst nachgebessert werden.
Dach, Kellerdecke, einzelne Heizkörper, Thermostatventile und hydraulischer Abgleich können die Ausgangslage verbessern. Das bedeutet nicht, dass jedes Bauteil vor dem Heizungstausch erneuert werden muss. Es bedeutet, dass jede Maßnahme nach ihrer Wirkung auf Heizlast und Vorlauftemperatur bewertet wird.
Diese Variante passt zu Eigentümern, die langfristig niedrige Betriebskosten und eine langlebige Anlage höher gewichten als den schnellsten Förderabruf. Die Förderung einer späteren Heizungsmaßnahme darf aber nicht einfach vorausgesetzt werden. Bedingungen und Haushaltsmittel können sich ändern.
Ein bivalentes System verbindet die Wärmepumpe mit einem bestehenden Wärmeerzeuger. Die Wärmepumpe übernimmt die Grundlast, während das vorhandene System bei Spitzenlasten unterstützt. Das kann bei hoher Heizlast oder noch nicht abgeschlossener Sanierung sinnvoll sein.
Der Nachteil liegt in der zusätzlichen Regelungs- und Wartungskomplexität. Für Mehrfamilienhäuser und kleine Gewerbeobjekte müssen außerdem Wärmeverteilung, Zählerkonzept und Fördergrenzen je Wohneinheit sauber geplant werden. Ein Hybridkonzept ist kein Freibrief, die Heizlastprüfung wegzulassen.
Entscheidungsregel: Wenn die Wärmepumpe die geplante Heizlast mit passender Vorlauftemperatur abdecken kann, ist der vollständige Tausch meist die klarere Lösung. Wenn nicht, investieren Sie zuerst in die Ursache oder planen Sie bewusst bivalent.
Photovoltaik kann die laufenden Stromkosten einer Wärmepumpe senken, aber sie ersetzt keine technische Vorprüfung. Eigenstrom macht eine zu hohe Vorlauftemperatur nicht effizienter und hebt eine verfehlte JAZ nicht an. Die Wärmepumpe muss die technischen Förderanforderungen unabhängig von der PV-Anlage erfüllen.

Die sinnvolle Reihenfolge lautet: Wärmepumpe auslegen, Wärmeverteilung optimieren, Messkonzept festlegen und anschließend PV, Speicher und Steuerung integrieren. Ein Pufferspeicher ist dabei kein automatischer Effizienzbringer. Er muss zur Hydraulik, zur Regelung und zum Wärmebedarf passen. Ein unnötig großer Speicher kann zusätzliche Verluste und Kosten verursachen.
Die Regelung kann Warmwasserbereitung und Speicherladung in Zeiten mit PV-Überschuss verschieben. Das funktioniert nur dann gut, wenn Komfort, Mindestlaufzeiten und Netzanforderungen berücksichtigt werden. Eine Wallbox sollte nicht unkoordiniert gleichzeitig mit Wärmepumpe und Speicher die gesamte Anschlussleistung beanspruchen.
Für kleinere Gewerbebetriebe lohnt sich zusätzlich ein Blick auf die laufenden Stromkosten und die Vertragsstruktur. Wer für Werkstatt, Büro und Wärmepumpe Tarife prüfen will, kann Gewerbestromtarife vergleichen und wechseln und die Ergebnisse anschließend mit dem Lastprofil des Betriebs abgleichen.
Die KfW nennt für ihre Förderung je nach Voraussetzungen einen möglichen Rahmen von 30 bis 80 Prozent der förderfähigen Kosten. Im Gebäudebestand lag der Wärmepumpen-Anteil 2024 erst bei 4,3 Prozent, wie die KfW-Übersicht zu Bestandsimmobilien ausweist. Das zeigt, dass PV und Wärmepumpe nicht als Luxuspaket betrachtet werden sollten. Sie gehören in ein gemeinsames Energiekonzept, müssen aber fördertechnisch getrennt und sauber dokumentiert werden.
Eine hohe Förderquote macht eine schlechte Anlage nicht wirtschaftlich. Die dena meldete für 2024 einen Anstieg der BEG-Einzelmaßnahmen-Anträge um 26 Prozent, Wärmepumpen machten dabei 76,2 Prozent aus. Bei dieser Nachfrage steigt der Druck, schnell zu beauftragen. Genau dann passieren die teuersten Fehler.

Symptom: Das Angebot ist angenommen, der Montagetermin steht, der Förderantrag folgt später.
Ursache: Eigentümer behandeln den Antrag wie eine Formalität.
Gegenmaßnahme: Erst Förderfähigkeit und Bestätigung zum Antrag klären, dann verbindlich beauftragen.
Ein Herstellerwert aus einer günstigen Prüfbedingung sagt wenig über Ihr Gebäude aus. Wenn die Heizkörper hohe Vorlauftemperaturen verlangen, muss der Fachbetrieb die erwartete JAZ für das konkrete System simulieren.
Ohne passende Wassermengen erreichen manche Räume zu wenig Wärme, während andere überversorgt werden. Der Betreiber erhöht dann die Heizkurve, und die Wärmepumpe arbeitet gegen ein selbst verursachtes Problem. Der Abgleich muss dokumentiert und mit der Regelung verbunden werden.
„Nehmen wir die größere Anlage, dann sind wir sicher“ ist im Bestand ein schlechter Rat. Eine zu große Wärmepumpe kann häufiger takten, teurer sein und im Teillastbetrieb schlechter arbeiten. Maßgeblich ist die berechnete Heizlast, nicht die Angst vor einzelnen kalten Tagen.
Das Außengerät steht nicht im Prospekt, sondern neben Fenstern, Terrassen oder Nachbargrundstücken. Prüfen Sie Aufstellung, Schallausbreitung, Abstände und Betriebszeiten bereits in der Planungsphase. Nachträgliche Änderungen am Standort kosten Geld und können die Inbetriebnahme verzögern.
Praxisregel: Wenn ein Angebot keine klare Aussage zu Heizlast, Vorlauftemperatur, JAZ, Messgeräten, Hydraulik und Schall enthält, ist es noch keine belastbare Entscheidungsgrundlage.
Für Eigentümer in Reinheim, Darmstadt und dem Odenwald sowie in Krefeld, Moers, Kempen und Umgebung zählt jetzt eine kurze, saubere Reihenfolge:
Die Förderung sollte nicht isoliert vom späteren Betrieb entschieden werden. Ein regionaler SHK-Meisterbetrieb kennt die typischen Altbaukonstruktionen, die örtlichen Aufstellbedingungen und die praktischen Schnittstellen zwischen Heizung, Elektroarbeiten und Gebäude. Für Mehrfamilienhäuser und kleine Gewerbeobjekte kommen zusätzlich Eigentümergemeinschaft, Nutzung, Zähler und Lastprofil hinzu.
Charles Wärme + Kälte plant und installiert Wärmepumpen für Ein- und Mehrfamilienhäuser sowie kleinere Gewerbeobjekte und begleitet die Fördermittelprüfung für KfW und BAFA. Wenn Sie Ihr Gebäude in Reinheim, Darmstadt, Krefeld oder Umgebung konkret bewerten lassen möchten, besuchen Sie Charles Wärme + Kälte und vereinbaren Sie eine Vor-Ort-Beratung mit Heizlast-, Vorlauf- und Förderprüfung.
