Modernisierung Heizung Kosten – was Eigentümer 2026 zahlen

Modernisierung Heizung Kosten – was Eigentümer 2026 zahlen

Eine Heizungsmodernisierung im Einfamilienhaus kostet schnell einen fünfstelligen Betrag. Die Grundförderung kann 30 Prozent auf bis zu 30.000 Euro förderfähige Kosten betragen, doch wie hoch der echte Eigenanteil ausfällt, hängt davon ab, welche Positionen tatsächlich anerkannt werden.

Viele Eigentümer in Reinheim, Darmstadt, dem Odenwald oder rund um Krefeld stehen genau vor dieser Entscheidung: Die alte Heizung läuft noch, aber sie wird störanfälliger. Gas- und Ölpreise lassen sich schwer kalkulieren, Förderbedingungen ändern sich, und drei Angebote nennen scheinbar völlig verschiedene Summen. Oft ist nicht einmal klar, ob ein höherer Preis eine bessere Planung bedeutet oder nur mehr Technik auf der Rechnung.

Als SHK-Meister würde ich deshalb nie nur auf die Endsumme eines Angebots schauen. Entscheidend sind drei getrennte Werte: das Bruttoangebot, die förderfähigen Kosten und der verbleibende Eigenanteil. Wer diese drei Zahlen sauber auseinanderhält, erkennt Förderfallen früh und kann sofortigen Austausch, Optimierung der Altanlage und Notfalltausch sachlich vergleichen.

Inhaltsverzeichnis

  • Fazit und nächste Schritte zur Kostensicherheit
  • Warum Heizungsmodernisierung Kosten so schwer planbar sind

    Ein typischer Termin beginnt nicht mit der Frage nach einer bestimmten Wärmepumpe. Er beginnt mit dem Heizraum, den Heizkörpern, dem Stromanschluss und den Verbrauchsdaten der vergangenen Jahre. Die alte Anlage kann äußerlich ordentlich wirken, während die Heizlastberechnung, die Leitungsführung oder die elektrische Infrastruktur einen erheblichen Teil der späteren Arbeiten bestimmen.

    Das erklärt, warum zwei Angebote für dasselbe Wohnhaus weit auseinanderliegen können. Der eine Betrieb kalkuliert nur Wärmeerzeuger und Montage. Der andere berücksichtigt zusätzlich Demontage, hydraulische Einbindung, Regelung, Speicher, Fundament, Elektroarbeiten, Messung und Dokumentation. Das günstigere Angebot ist dann nicht zwingend wirtschaftlicher, sondern möglicherweise nur weniger vollständig.

    Drei Werte statt einer Pauschale

    Für die Kostenprüfung sollte jedes Angebot diese Struktur enthalten:

    • Bruttoangebot: Der vollständige Rechnungsbetrag für Anlage, Montage, Nebenarbeiten und gegebenenfalls Anpassungen am Gebäude.
    • Förderfähige Kosten: Nur die Positionen, die nach Programm und technischen Anforderungen anerkannt werden.
    • Eigenanteil: Die tatsächliche Belastung nach Abzug des bewilligten Zuschusses, einschließlich aller nicht förderfähigen Arbeiten.

    Seit dem 1. Januar 2024 gelten in Deutschland neue Rahmenbedingungen für die Modernisierung von Heizungen. In Neubaugebieten dürfen nur Heizungen eingebaut werden, die mindestens 65 Prozent erneuerbare Energien nutzen. Für bestehende Gebäude hängt die Anwendung grundsätzlich von kommunaler Wärmeplanung und gesetzlichen Übergangsfristen ab, wie die Bundesregierung zu den neuen Vorgaben für Heizungen erläutert.

    Meine praktische Regel: Eine Zahl unter „Gesamtkosten“ reicht nicht. Lassen Sie sich jede förderfähige und nicht förderfähige Position einzeln erklären.

    Warum der Förderbetrag nicht proportional mitwächst

    Die Grundförderung beträgt 30 Prozent der förderfähigen Investitionskosten. Für ein Einfamilienhaus werden dabei bis zu 30.000 Euro als förderfähig angesetzt. Bei alleiniger Grundförderung ergibt sich daraus ein maximaler Zuschuss von 9.000 Euro. Werden Boni kombiniert, kann die Förderquote unter bestimmten Voraussetzungen bis zu 70 Prozent erreichen, bei derselben Kostenbasis also maximal 21.000 Euro.

    Das bedeutet nicht, dass 30 oder 70 Prozent der gesamten Rechnung übernommen werden. Muss beispielsweise die Elektroinstallation erweitert, ein Fundament erstellt oder ein Teil der Heizkörper ersetzt werden, kann die Bruttosumme steigen, ohne dass die Förderbasis im gleichen Umfang wächst. Genau an dieser Stelle entstehen die größten Missverständnisse bei der Modernisierung Heizung Kosten.

    Kostenrahmen nach Heizsystem im Vergleich

    Die Systemwahl legt nur einen Teil der Investition fest. Wärmepumpe, Gas-Brennwertgerät und Hybridlösung benötigen jeweils einen Wärmeerzeuger, eine fachgerechte Montage und eine Einbindung in das vorhandene Gebäude. Der Unterschied liegt vor allem darin, welche technischen Voraussetzungen erfüllt sein müssen und wie umfangreich die Anpassung des Bestands ausfällt.

    Pauschale Marktpreise helfen bei dieser Entscheidung nur begrenzt. Belastbarer ist eine Positionenliste, die zeigt, was im Angebot enthalten ist und welcher Teil voraussichtlich förderfähig sein kann.

    Kostenstruktur der Heizsysteme im Vergleich

    KostenpositionWärmepumpeGas-BrennwertHybridlösung
    WärmeerzeugerWärmepumpe, Speicher, gegebenenfalls Außeneinheit und ZubehörBrennwertgerät, Abgasführung und ZubehörWärmepumpe plus zusätzlicher Wärmeerzeuger
    PlanungHeizlast, Bestandsaufnahme, Auslegung, Schall- und AufstellprüfungHeizlast, Abgasweg und AufstellortAuslegung beider Systeme und Regelstrategie
    MontageHydraulische Einbindung, Leitungen, Regelung, InbetriebnahmeHydraulik, Abgasanschluss, Regelung, InbetriebnahmeHöherer Abstimmungs- und Regelungsaufwand
    Gebäudeseitige ArbeitenHeizkörper, Fundament, Elektroinstallation, Netzanschluss, LeitungsanpassungSchornstein, Gasleitung, Kondensatablauf, gegebenenfalls AbgaswegJe nach Anteil der Wärmepumpe und des fossilen Systems
    FörderprüfungTechnische Mindestanforderungen und gegebenenfalls Registrierung des konkreten GerätsFörderfähigkeit nicht allein aus dem Anlagentyp ableitenAbhängig von Systemkonzept und geltendem Programm
    Kritische FrageReicht die vorhandene Vorlauftemperatur und elektrische Infrastruktur?Ist der Abgasweg geeignet und welche rechtlichen Vorgaben gelten?Wie oft läuft welcher Wärmeerzeuger und wie komplex wird die Wartung?

    Bei einer Wärmepumpe darf das Angebot nicht beim Außengerät enden. Heizlast- beziehungsweise Bestandsdaten, hydraulische Einbindung, Regelung, Mess- und Dokumentationsaufwand sowie gegebenenfalls die Registrierung in der BAFA-Wärmeerzeugerliste müssen vor der Beauftragung geklärt werden. Bei Gas-Brennwertgeräten liegen die Stolperstellen eher bei Abgasführung, Kondensat, Gasanschluss und der Einbindung in die vorhandene Hydraulik.

    Eine Hybridlösung kann technisch sinnvoll sein, wenn unterschiedliche Wärmequellen gezielt zusammenspielen. Sie bringt aber zusätzliche Regelungs- und Wartungsthemen mit. Der niedrigere Einstiegspreis eines einzelnen Wärmeerzeugers sagt deshalb wenig über den späteren Eigenanteil aus.

    Was ein belastbares Angebot enthalten muss

    Achten Sie auf eine getrennte Darstellung von Wärmeerzeuger, Montage, Planung, Nebenarbeiten und Dokumentation. Ein Fachbetrieb sollte außerdem angeben, welche Positionen als förderfähig eingeplant werden und welche Kosten voraussichtlich beim Eigentümer bleiben.

    Wer den eigenen Betrieb digital organisiert, kann Angebote, Kundendaten und Wartungsabläufe strukturierter bearbeiten. Einen Überblick über Handwerksbetriebe digitalisieren bietet Craftivo. Für den Auftraggeber bleibt trotzdem entscheidend, dass die technische Leistung verständlich beschrieben ist. Digitale Prozesse ersetzen keine Heizlastberechnung und keine Bestandsaufnahme.

    Diese Faktoren treiben die Kosten im Bestand hoch

    Im Neubau lässt sich die Heiztechnik in die Planung integrieren. Im Bestand muss sie sich an vorhandenen Räumen, Leitungen, Heizkörpern und Anschlüssen orientieren. Genau dort entstehen die Kosten, die in einem kurzen Angebot gern unter „Montage“ verschwinden.

    Ein Einfamilienhaus aus den 1970er-Jahren kann einen überschaubaren Heizraum und ausreichend große Heizkörper besitzen. Dann ist der Wechsel technisch einfacher. Ein sanierungsbedürftiges Mehrfamilienhaus kann dagegen mehrere Steigstränge, unterschiedliche Heizkörper, alte Pumpen, begrenzte Elektrokapazitäten und wenig Platz für Speicher oder Leitungen aufweisen.

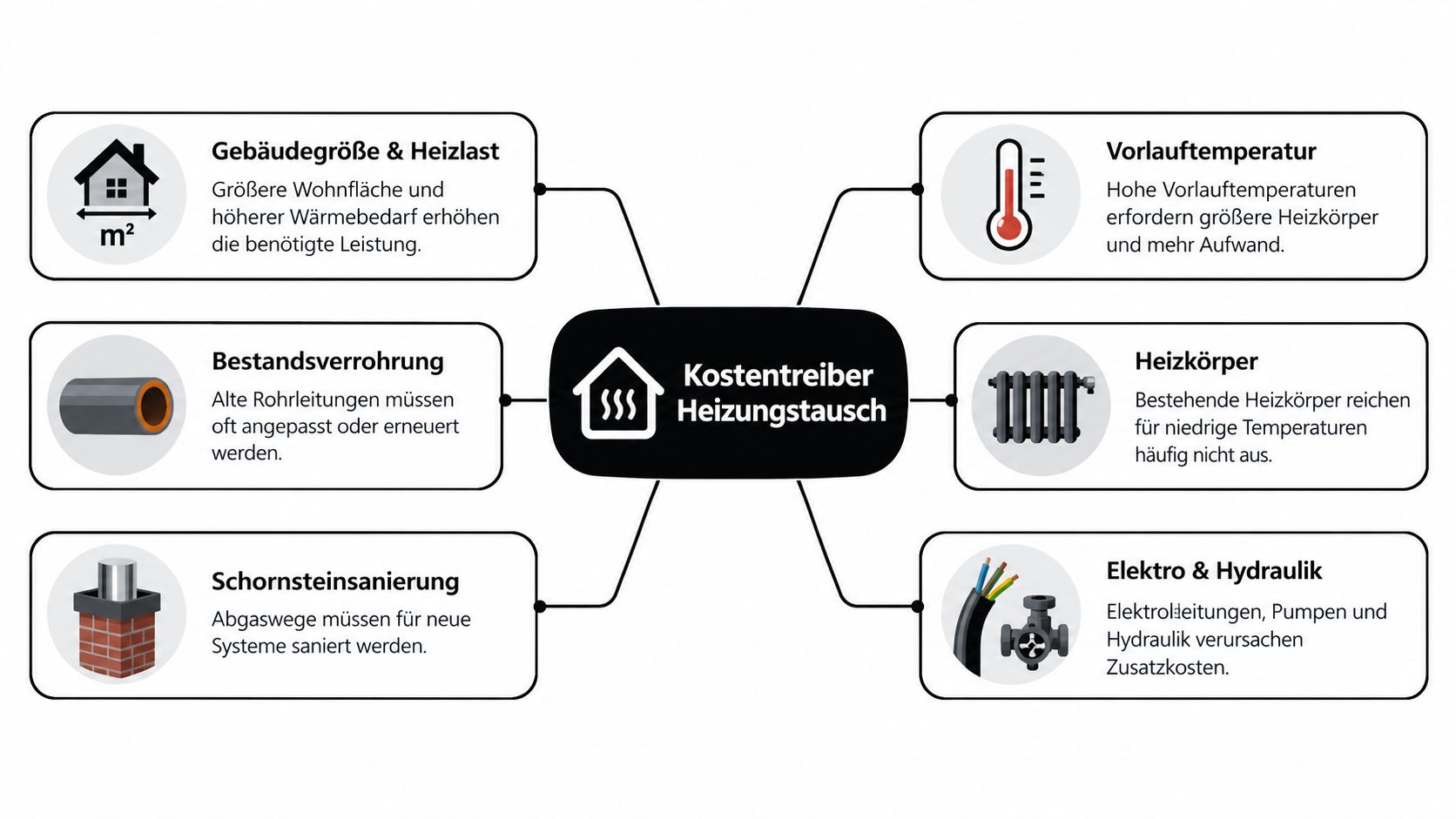

    Eine Infografik mit sechs Faktoren, die beim Austausch einer Heizung die Kosten beeinflussen können.

    Die Bestandsaufnahme entscheidet über die Dimensionierung

    Gebäudegröße und Heizlast bestimmen, wie viel Leistung tatsächlich benötigt wird. Eine zu große Anlage kostet mehr und arbeitet häufig ungünstiger. Eine zu kleine Anlage erreicht bei kalten Außentemperaturen möglicherweise nicht die gewünschte Raumtemperatur.

    Vorlauftemperatur und Heizkörper gehören zusammen. Wenn ein Gebäude nur mit hohen Temperaturen warm wird, müssen Heizkörper, hydraulischer Abgleich, Regelung oder einzelne Leitungsabschnitte geprüft werden. Eine billigere Anlage mit unzureichender Auslegung kann langfristig teurer sein als eine technisch sauber optimierte Lösung.

    Bestandsverrohrung wird erst sichtbar, wenn Leitungen geöffnet oder Anschlusswege verfolgt werden. Korrosion, ungünstige Rohrquerschnitte oder fehlende Absperrmöglichkeiten erhöhen den Montageaufwand.

    Anschlüsse und Nebenarbeiten nicht unterschätzen

    Bei Wärmepumpen können Elektroinstallation, Netzanschluss, Fundament, Speicher und Schallschutz relevant werden. Bei Gasgeräten muss der Abgasweg passen, bei bestimmten Konstellationen kann eine Schornsteinsanierung erforderlich sein. Die Demontage und Entsorgung der Altanlage gehört ebenfalls in die Kalkulation.

    Der sinnvollste erste Schritt ist daher eine Vor-Ort-Aufnahme mit dokumentiertem Energieverbrauch und vorhandener Nennleistung. Erst danach sollten Anlagenleistung und Investitionssumme festgelegt werden. Die KfW setzt für die Heizungsförderung außerdem voraus, dass das Wohngebäude bei Antragstellung mindestens fünf Jahre alt ist. Die KfW-Informationen zur Heizungsförderung für bestehende Wohngebäude/) zeigen, warum technische Nachweise und Gebäudedaten nicht erst nach Auftragserteilung gesammelt werden sollten.

    Beispielrechnungen für Eigentümer in Hessen und NRW

    Eine echte Kostenrechnung braucht ein konkretes Gebäudeangebot. Ohne Heizlast, Leitungswege und Anlagenkonzept wäre eine frei erfundene Bruttosumme unseriös. Trotzdem lässt sich die Logik mit den bekannten Fördergrenzen nachvollziehbar darstellen.

    Modell für ein Einfamilienhaus im Raum Reinheim

    Nehmen wir als Rechenbasis eine förderfähige Kostenbasis von 30.000 Euro. Bei alleiniger Grundförderung von 30 Prozent ergibt sich ein Zuschuss von 9.000 Euro. Der förderfähige Eigenanteil beträgt in diesem Modell somit 21.000 Euro.

    Das ist noch nicht automatisch der endgültige Eigenanteil des Eigentümers. Angenommen, das tatsächliche Bruttoangebot enthält zusätzlich Positionen, die nicht oder nur eingeschränkt förderfähig sind, etwa ein Fundament, eine Anpassung der Elektroinstallation oder einzelne Gebäudearbeiten. Diese Positionen müssen zum Eigenanteil hinzugerechnet werden. Deshalb lautet die korrekte Rechnung:

    1. Bruttoangebot vollständig erfassen.
    2. Förderfähige Kosten auf höchstens 30.000 Euro begrenzen.
    3. Zuschuss nach bewilligter Förderquote berechnen.
    4. Alle nicht förderfähigen Positionen addieren.
    5. Zuschuss vom Bruttoangebot abziehen.

    Bei einer Förderquote von bis zu 70 Prozent wären aus derselben Basis maximal 21.000 Euro Zuschuss möglich. Die höhere Quote reduziert den Eigenanteil auf der förderfähigen Basis, nicht zwingend auf der gesamten Rechnung.

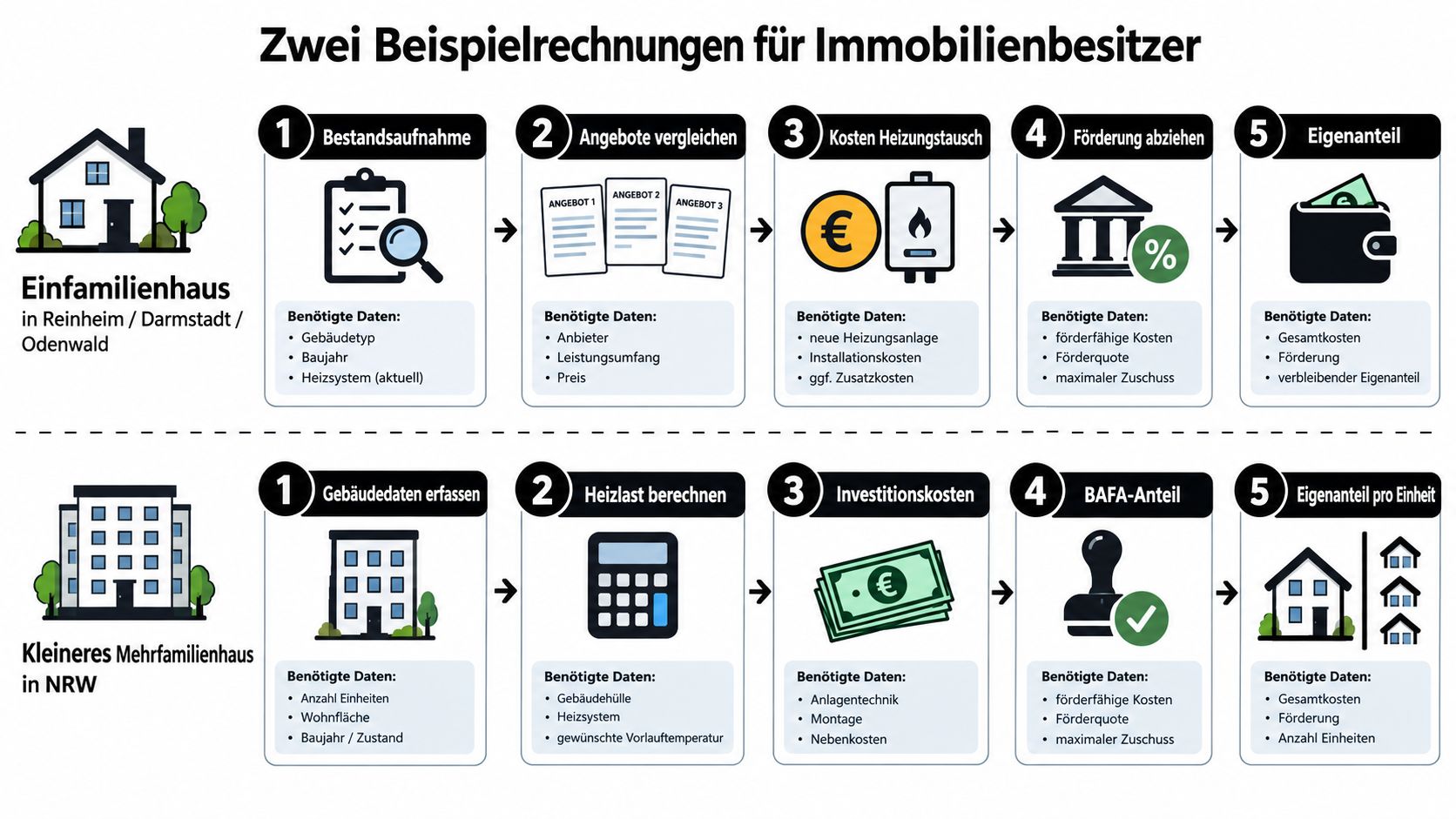

    Zwei Prozessdiagramme zeigen die Schritte zur Kostenberechnung für den Heizungstausch bei Einfamilienhäusern und Mehrfamilienhäusern in Deutschland.

    Modell für ein kleineres Mehrfamilienhaus in Krefeld

    Bei mehreren Wohneinheiten verändert sich die förderfähige Kostenbasis. In der aktuellen Produktdarstellung werden für die erste Wohneinheit 28.000 Euro, für die zweite bis sechste Wohneinheit jeweils 15.000 Euro und ab der siebten Wohneinheit jeweils 8.000 Euro ausgewiesen. Für jede Einheit wird die Grundförderung von 30 Prozent getrennt betrachtet.

    Für ein Objekt mit zwei Wohneinheiten ergibt das eine modellhafte Förderbasis von 28.000 Euro für die erste und 15.000 Euro für die zweite Einheit. Bei alleiniger Grundförderung wären daraus 8.400 Euro beziehungsweise 4.500 Euro Zuschuss ableitbar. Das sind Rechenwerte auf der Förderbasis, keine Zusage für ein konkretes Objekt.

    Im Angebot sollten Eigentümergemeinschaften und Vermieter deshalb zusätzlich prüfen, welche Kosten gemeinschaftlich entstehen, welche Einheit betroffen ist und welche Arbeiten nicht in die Förderbasis fallen. Gerade Speicher, Leitungsänderungen, Elektroarbeiten und die zentrale Regelung können den Eigenanteil anders verteilen, als es eine einfache Rechnung pro Wohnung vermuten lässt.

    BAFA- und KfW-Förderung richtig beantragen

    Die häufigste Förderfalle liegt nicht in der Technik, sondern in der Reihenfolge. Wer den Auftrag unterschreibt oder förderrelevante Arbeiten beginnt, bevor die notwendigen Antragsschritte erledigt sind, riskiert die Anerkennung einzelner Kosten oder des gesamten Zuschusses.

    Die Reihenfolge vor der Beauftragung

    1. Angebot einholen: Das Angebot muss Wärmeerzeuger, Montage, Planung, Nebenarbeiten und Dokumentation nachvollziehbar trennen.
    2. BzA erstellen lassen: Eine Energieeffizienz-Expertin, ein Energieeffizienz-Experte oder ein Fachunternehmen erstellt die Bestätigung zum Antrag. Darin stehen unter anderem geplante Heizung, förderfähige Gesamtkosten und technische Mindestanforderungen.
    3. Technik prüfen: Bei einer Wärmepumpe muss gegebenenfalls die konkrete Anlage in der BAFA-Wärmeerzeugerliste registriert sein. Auch Heizlast und hydraulische Einbindung gehören in die Prüfung.
    4. Antrag vor Maßnahmenbeginn stellen: Förderanträge müssen vor Beginn der förderrelevanten Maßnahmen gestellt werden.
    5. Umsetzung dokumentieren: Rechnungen, Fachunternehmererklärung, technische Daten und gegebenenfalls Fotos geordnet aufbewahren.
    6. Nachweise fristgerecht einreichen: Nach der Umsetzung müssen die geforderten Unterlagen vollständig und innerhalb der vorgesehenen Fristen vorliegen.

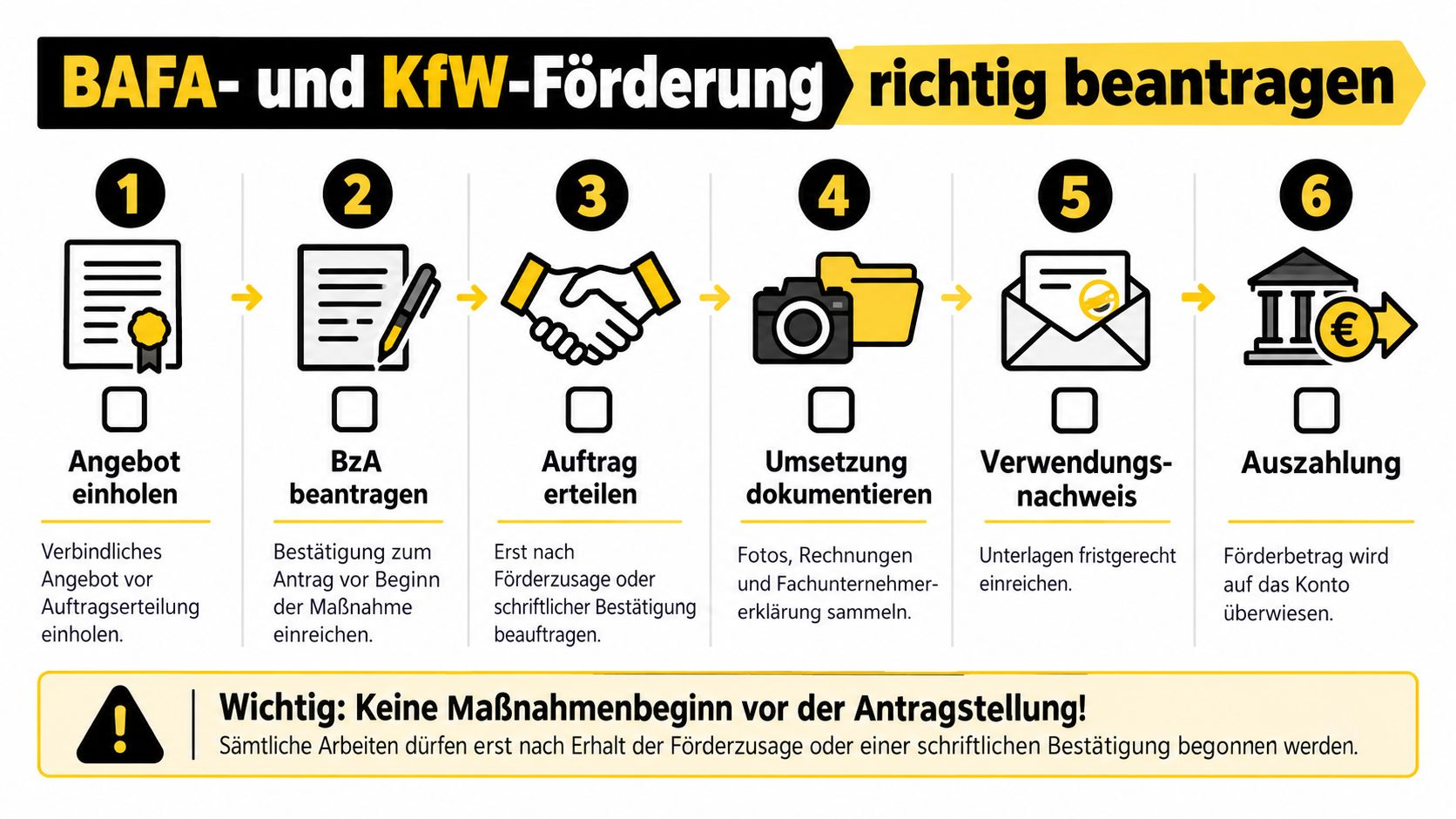

    Eine sechs-stufige Infografik, die den Prozess der Beantragung von BAFA- und KfW-Fördermitteln für Sanierungen übersichtlich darstellt.

    Boni und Fristen richtig einordnen

    Neben der Grundförderung kann ein Effizienzbonus von 5 Prozent für bestimmte besonders effiziente Wärmepumpen infrage kommen. Für Haushalte mit entsprechend niedrigem zu versteuerndem Einkommen gibt es einen Einkommensbonus von 30 Prozent. Die kombinierbaren Boni unterliegen Voraussetzungen und dürfen nicht einfach addiert werden, ohne die Förderobergrenze zu prüfen.

    Die Maßnahme muss innerhalb von 36 Monaten nach Förderzusage abgeschlossen werden. Ein Angebot sollte deshalb nicht nur technisch, sondern auch terminlich realistisch sein. Lieferzeiten, Netzbetreiber, Fundamentarbeiten und die Verfügbarkeit eines Energieeffizienz-Experten können den Ablauf beeinflussen.

    Dieses Video kann als zusätzliche Orientierung zum Antragsprozess dienen:

    Wirtschaftlichkeit und das richtige Timing

    Nicht jede funktionierende Altanlage muss sofort ersetzt werden. Umgekehrt ist ein Notfalltausch selten der Moment, in dem Eigentümer die beste technische und finanzielle Entscheidung treffen. Drei Szenarien helfen, die Situation nüchtern zu bewerten.

    Szenario eins mit sofortigem Kompletttausch

    Der sofortige Austausch schafft planbare Kosten und reduziert das Risiko eines Ausfalls während der Heizperiode. Er kann sinnvoll sein, wenn die alte Anlage wiederholt Störungen verursacht, Ersatzteile schwer verfügbar sind oder das Gebäude ohnehin für eine neue Systemtemperatur vorbereitet wurde.

    Der Nachteil liegt in der hohen Anfangsinvestition. Förderfähigkeit und Wirtschaftlichkeit sind außerdem nicht identisch. Ein Zuschuss senkt den Eigenanteil, sagt aber nichts darüber aus, ob Heizlast, Vorlauftemperatur und Betriebskosten zum Gebäude passen.

    Szenario zwei mit Optimierung und späterem Austausch

    Läuft die Altanlage sicher, können zunächst hydraulischer Abgleich, Regelungsoptimierung oder der Austausch einzelner Heizkörper die Vorlauftemperatur senken. Das schafft technische Informationen für einen späteren Systemwechsel und kann kurzfristig den Betrieb verbessern.

    Eine solche Zwischenlösung ist aber nicht automatisch förderfähig wie ein kompletter Heizungstausch. Sie verschiebt außerdem die Investition und lässt das Ausfallrisiko der alten Anlage bestehen.

    Szenario drei mit Notfalltausch

    Fällt die Heizung aus, zählt zuerst die sichere Wärmeversorgung. Dann fehlen oft Zeit für mehrere Angebote, eine gründliche Bestandsaufnahme und eine saubere Förderplanung. Wer vorsorglich Daten, Verbrauchswerte und einen groben Erneuerungsplan vorbereitet, kann im Ernstfall schneller und kontrollierter handeln.

    Für die Wirtschaftlichkeitsrechnung gehören neben Investition und Förderung auch Strom- und Gaspreise, Wartung, Reparaturrisiko und erforderliche Vorlauftemperatur in die Betrachtung. Eine Einführung in Methoden zur Amortisationszeit hilft bei der Rechenlogik, ersetzt aber keine objektspezifische Heizlast- und Kostenprüfung.

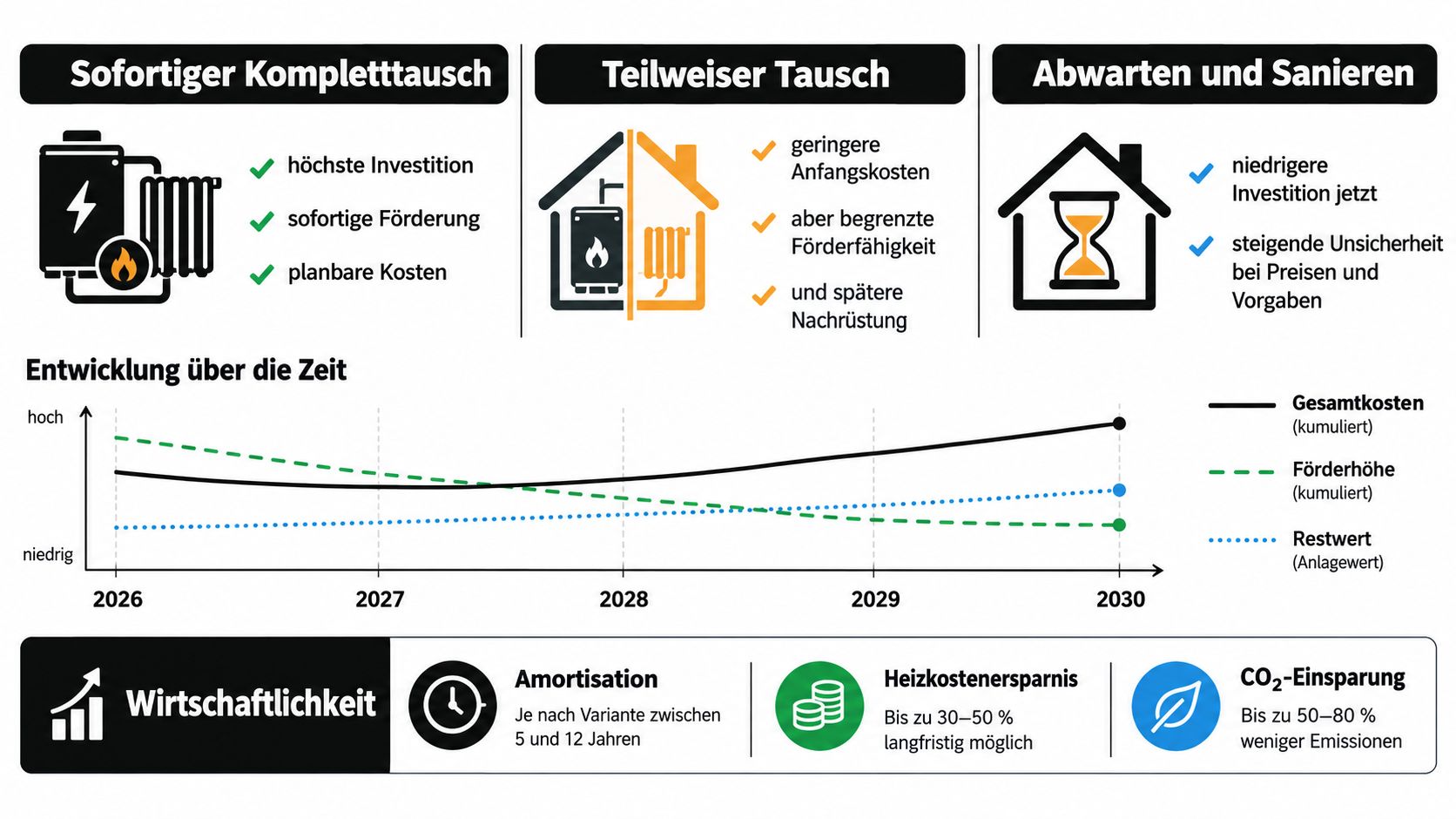

    Vergleich verschiedener Strategien zur Heizungsmodernisierung mit Informationen zu Kosten, staatlicher Förderung und langfristiger Wirtschaftlichkeit für Hausbesitzer.

    Für das Timing ist außerdem wichtig, dass Förderbedingungen nicht statisch bleiben. Für eine ab Juli 2026 geplante beziehungsweise geltende Förderänderung beschreibt die Verbraucherzentrale sinkende Geschwindigkeitsboni und schrittweise reduzierte förderfähige Kosten. Die Obergrenze für die erste Wohneinheit sinkt zunächst von 30.000 auf 28.000 Euro, wie die Verbraucherzentrale zu den neuen Förderregelungen einordnet.

    Warten kann bei einer sicheren Altanlage sinnvoll sein, aber einen Bonus oder eine höhere Kostenobergrenze kosten. Bei Vermietern und Mehrfamilienhäusern kommen zusätzlich Eigentümerstruktur, Mietrecht und die Verteilung der Kosten hinzu. Deshalb sollte die Entscheidung nicht nach dem Motto „je früher, desto besser“ fallen, sondern nach Zustand, Risiko und belastbarer Rechnung.

    Fazit und nächste Schritte zur Kostensicherheit

    Bei der Modernisierung Heizung Kosten zählt nicht die auffällige Endsumme, sondern die nachvollziehbare Aufteilung. Prüfen Sie jedes Angebot in dieser Reihenfolge:

    • Bruttoangebot: Was kostet die vollständige technische Umsetzung?
    • Förderfähige Kosten: Welche Positionen werden tatsächlich anerkannt?
    • Eigenanteil: Was bleibt nach Förderung und außerhalb der Fördergrenze übrig?

    Für die nächsten zwei Wochen reicht ein klarer Ablauf. Lassen Sie den Bestand vor Ort aufnehmen, dokumentieren Sie Energieverbrauch und vorhandene Nennleistung, und fordern Sie ein Angebot mit getrennten Kostenpositionen an. Danach müssen BzA und Förderantrag vor der Beauftragung beziehungsweise vor Beginn der förderrelevanten Maßnahmen geklärt werden.

    Wer zwischen sofortigem Tausch, Optimierung und Notfallvorsorge schwankt, sollte die drei Szenarien mit demselben Gebäudedatensatz vergleichen. So wird aus einer pauschalen Preisfrage eine belastbare Entscheidung.


    Charles Wärme + Kälte plant und installiert Heizungen, Wärmepumpen und Regelungstechnik in Reinheim und Krefeld, begleitet Eigentümer bei BAFA- und KfW-Fragen und bietet Festpreis-Wartung für planbare Folgekosten an. Vereinbaren Sie eine Vor-Ort-Aufnahme und prüfen Sie das passende Modernisierungskonzept bei Charles Wärme + Kälte, bevor Sie einen Auftrag erteilen.

    Plumning X Logo Blog - Plumbing X Webflow Template

    Plumbing

    Lorem ipsum dolor sit amet consecte tur adipiscing elit semper dalaracc lacus vel facilisis volutpat est velitolm.
