Beratung Wärmepumpe Altbau: Ablauf, Prüfung und Förderung

Erst das ganze Haus dämmen, dann alle Heizkörper ersetzen und anschließend eine Wärmepumpe einbauen? Diese pauschale Empfehlung kann Eigentümer zu unnötigen Ausgaben verleiten. Eine seriöse Beratung zur Wärmepumpe im Altbau beginnt mit der Prüfung des Hauses, nicht mit einer Einkaufsliste für die Komplettsanierung.
Entscheidend ist, welche Räume bei welcher Heizwassertemperatur zuverlässig warm werden. Wer das sauber berechnet, kann notwendige Maßnahmen von bloß vorsorglichen unterscheiden. Für ein Haus in Reinheim oder Darmstadt gilt dabei derselbe Grundsatz wie für ein Bestandsgebäude in Krefeld oder Moers: Erst den Bedarf verstehen, dann die Technik auswählen.
Ein Altbau ist nicht automatisch ungeeignet für eine Wärmepumpe. Die Deutsche Energie-Agentur verweist auf eine Fraunhofer-Untersuchung mit 49 Gebäuden unterschiedlicher Baualtersklassen, in der Luft-Wasser-Wärmepumpen in allen untersuchten Gebäudekategorien Jahresarbeitszahlen von über 3 erreichten. Daraus lässt sich keine Erfolgsgarantie für jedes Haus ableiten, wohl aber ein klarer Auftrag: Das Gebäude muss individuell geprüft werden.
Die Jahresarbeitszahl, kurz JAZ, beschreibt das Verhältnis von abgegebener Wärme zu eingesetztem Strom über ein Betriebsjahr. Anschaulich arbeitet die Wärmepumpe wie ein Aufzug für Wärme: Sie hebt Umweltwärme auf das Temperaturniveau, das die Heizung benötigt. Je höher dieses Stockwerk liegt, desto mehr Arbeit muss sie leisten.
Bei der Begehung schaut der Fachbetrieb deshalb nicht nur in den Heizungsraum. Er prüft die Gebäudehülle, die Nutzung der Räume, die Wärmeverteilung und mögliche Wärmequellen. Ebenso wichtig sind die Erwartungen der Bewohner: Ein selten genutztes Gästezimmer stellt andere Anforderungen als ein dauerhaft warm gehaltenes Bad.
Entscheidungsregel: Eine gute Beratung begründet die Eignung des Hauses mit nachvollziehbaren Anforderungen, nicht mit dem Baujahr oder einer pauschalen Geräteempfehlung.
Das Ergebnis sollte eine begründete Einordnung sein: geeignet, unter bestimmten Voraussetzungen geeignet oder unter den geprüften Bedingungen nicht sinnvoll. Zu einem bedingten Ja gehört eine konkrete Beschreibung der Voraussetzungen, beispielsweise ein größerer Heizkörper im Bad oder eine Anpassung der Wärmeverteilung.
Ein Nein kann ebenfalls eine hilfreiche Antwort sein. Fehlt ein geeigneter Aufstellort oder sind die erforderlichen Umbauten unverhältnismäßig, sollte der Berater Alternativen benennen. Entscheidend ist, dass Sie erkennen können, welche Annahmen belastbar sind und wo noch Messungen, Unterlagen oder Fachprüfungen fehlen.
Die Reihenfolge der Prüfung verhindert, dass der Fachbetrieb mit falschen Annahmen weiterplant. Wer zuerst ein Gerät auswählt und danach die Heizflächen untersucht, muss möglicherweise die Auslegung korrigieren. Auch die Förderplanung braucht eine klare Maßnahmenbeschreibung, nicht bloß den Wunsch nach einer neuen Heizung.
Prüfschritte bei der Vor-Ort-Beratung
| Prüfschritt | Was geprüft wird | Methode | Ergebnis für Eigentümer |
|---|---|---|---|
| Gebäudebewertung | Bauweise, Gebäudehülle, bekannte Umbauten und Nutzung | Begehung, Fotos, Bestandsunterlagen | Dokumentierter Ist-Zustand |
| Wärmebedarfsermittlung | Heizlast je Raum und für das Gebäude | Raumweise Heizlastberechnung | Heizlast in Kilowatt je Raum und insgesamt |
| Heizflächenprüfung | Bauart, Größe und Leistung der Heizkörper sowie erforderliche Temperaturen | Aufnahme der Heizflächen, Messung und Berechnung | Nötige Vorlauftemperatur unter Auslegungsbedingungen |
| Sanierungsbedarf | Dämmung, Fenster, Heizkurve und hydraulische Einregulierung | Bewertung von Wirkung, Aufwand und Abhängigkeiten | Priorisierte Maßnahmenliste |
| Machbarkeitsprüfung | Wärmequelle, Aufstellfläche, Leitungswege, Stromanschluss und Genehmigungsbedarf | Technischer Vor-Ort-Check und gegebenenfalls Fachanfragen | Ja, bedingt oder nein mit Begründung |
| Förderberatung | Passende BAFA- und KfW-Fördermöglichkeiten für die geplanten Maßnahmen | Abgleich von Maßnahmen und aktuellen Programmbedingungen | Förderübersicht mit Voraussetzungen und Antragsweg |
Eine mündliche Einschätzung beim Rundgang ist noch keine vollständige Planung. Klären Sie vor der Beauftragung, welche Berechnungen im Beratungshonorar enthalten sind und welche als gesonderte Planungsleistung folgen. Insbesondere die raumweise Heizlast lässt sich nicht allein aus einem kurzen Blick auf den bisherigen Kessel ableiten.
Zum schriftlichen Ergebnis gehören die angesetzten Raumtemperaturen, die berechnete Heizlast, die Bewertung der Heizflächen und eine Aussage zur erforderlichen Vorlauftemperatur. Dazu kommen die Maßnahmenliste und offene Punkte, etwa eine noch ausstehende Prüfung des Hausanschlusses. Annahmen müssen als Annahmen erkennbar bleiben.
Eine ergänzende Videoansicht können Sie über den eingebetteten Beitrag aufrufen:
Dauer und Preis richten sich nach dem Gebäude und dem vereinbarten Leistungsumfang. Ein einfaches Einfamilienhaus mit vollständigen Plänen erfordert eine andere Bestandsaufnahme als ein mehrfach umgebautes Mehrfamilienhaus mit unbekannten Heizkörpern. Fragen Sie deshalb nach den konkreten Arbeitsergebnissen, nicht nur nach der Dauer des Besuchs.
Das Baujahr entscheidet nicht allein, ob eine Wärmepumpe zum Altbau passt. Ausschlaggebend sind die benötigte Vorlauftemperatur und die Heizflächen in den einzelnen Räumen. Die Temperatur des Heizwassers auf dem Weg zu Heizkörpern oder Flächenheizungen zeigt, welche Leistung das Heizsystem erbringen muss. Eine hohe Einstellung am alten Kessel beweist noch nicht, dass das Haus diese Temperatur tatsächlich benötigt.
Als Orientierung nennt das Umweltbundesamt für effizienten Betrieb höchstens etwa 55 °C am kältesten Auslegungstag. Flächenheizungen arbeiten typischerweise mit 35 °C oder weniger. Das sind Richtwerte, keine Garantie für die Effizienz eines konkreten Hauses.
Vorlauftemperatur und Heizflächen im Vergleich
| Vorlauftemperatur | Typische Heizfläche | Einordnung |
|---|---|---|
| Bis 35 °C | Fußboden- oder andere Flächenheizung | Günstige Temperaturvoraussetzung für effizienten Betrieb |
| Etwa 55 °C am kältesten Auslegungstag | Passend dimensionierte Heizkörper | Praxisnahe Orientierung, keine pauschale Effizienzgarantie |
| Etwa 70 °C | Heizkörper mit zu wenig Leistungsreserve | Heizflächen und erforderliche Leistung prüfen |
| Vor dem Heizkörpertausch etwa 75 °C | Einzelne zu kleine Heizkörper | Der Austausch weniger unterdimensionierter Heizkörper kann die erforderliche Vorlauftemperatur senken und die Effizienz verbessern |
Einzelne zu kleine Heizkörper können den Bedarf des ganzen Systems in die Höhe treiben. Deshalb sollte der Fachbetrieb zuerst die betroffenen Räume und Heizflächen prüfen, statt pauschal alle Heizkörper zum Austausch vorzuschlagen. Ein älterer Heizkörper kann genügend Wärme abgeben, wenn seine Fläche zum Wärmebedarf des Raumes passt.
Zuerst prüfen: Eine raumweise Heizlastberechnung nach DIN EN 12831 stellt die benötigte Leistung den vorhandenen Heizflächen gegenüber. Dafür werden unter anderem Raumgrößen, Außenflächen, Fenster und gewünschte Innentemperaturen aufgenommen. Verbrauchsunterlagen helfen als Plausibilitätskontrolle, ersetzen die Berechnung aber nicht.
Dann Engpässe beheben: Wird etwa das Bad bei abgesenkter Heiztemperatur nicht ausreichend warm, ist zunächst seine Heizfläche zu prüfen. Ein größerer oder anders ausgeführter Heizkörper kann sinnvoller sein, als die Temperatur im gesamten Haus anzuheben. Auch Verkleidungen und ungünstig zugestellte Heizkörper gehören auf die Prüfliste.
Anschließend einstellen: Heizkurve, Pumpeneinstellung und Volumenströme müssen zusammenpassen. Beim hydraulischen Abgleich wird die Wärmeverteilung auf den Bedarf der Räume abgestimmt. Ein Temperaturversuch an einem milden Tag zeigt nicht, ob das System auch an den kältesten Tagen ausreicht.
Danach Dämmmaßnahmen entscheiden: Oberste Geschossdecke und Kellerdecke kommen als Prüfkandidaten infrage, wenn dort Wärmeverluste bestehen und die baulichen Voraussetzungen passen. Ihre Priorität richtet sich nach Zustand, Zugänglichkeit und Wirkung im konkreten Haus. Dämmung steht also nicht automatisch am Anfang des Stufenplans: Erst wird die Heizlast ermittelt, dann werden passende Maßnahmen festgelegt.

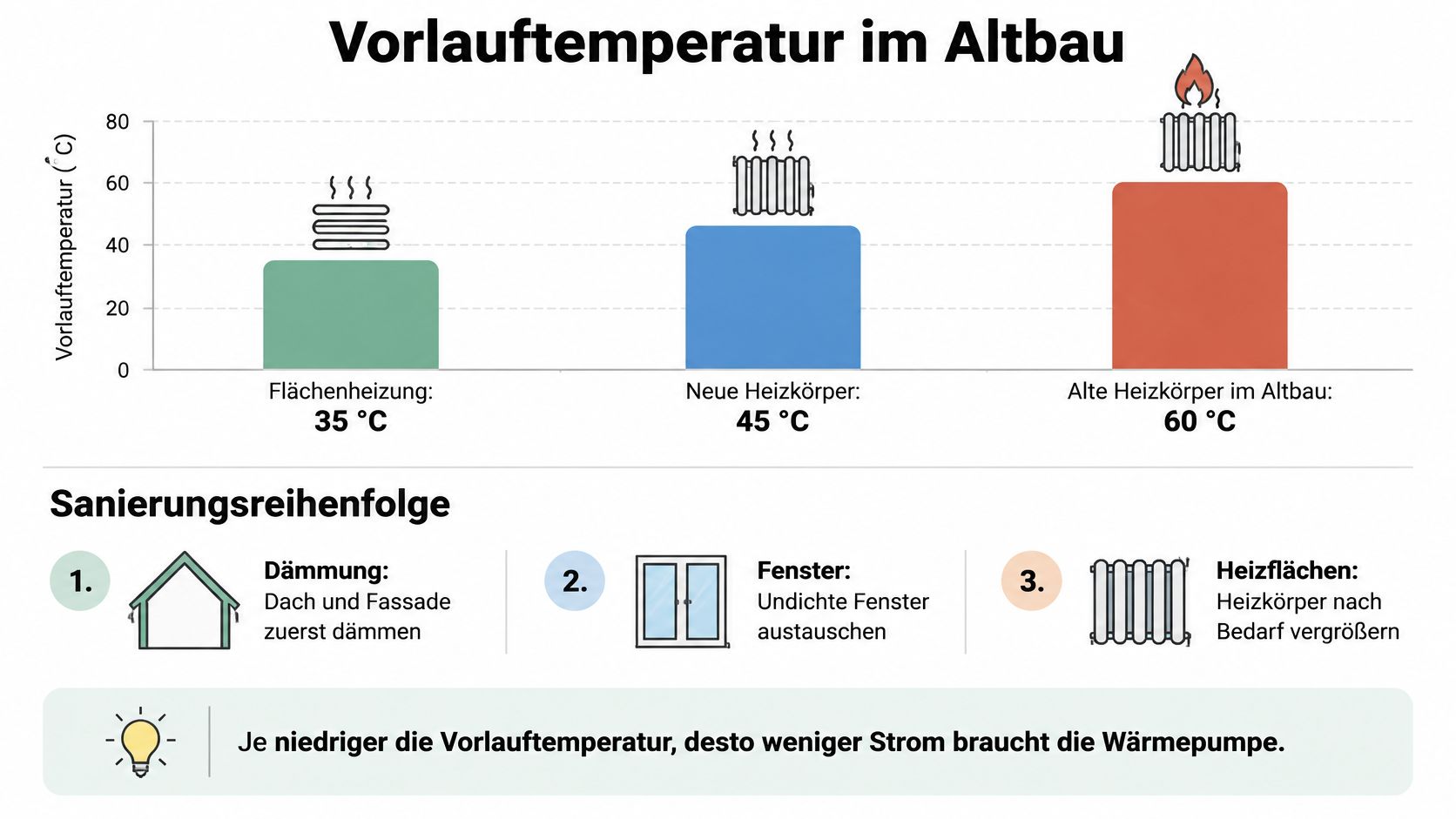

Die Grafik veranschaulicht den Zusammenhang zwischen Heizflächen und Temperatur. Ihre pauschalen Temperaturzuordnungen und die dargestellte Dämmreihenfolge sind keine Auslegungsvorgabe für das einzelne Gebäude.

Bleiben in einem älteren Haus das Bad und ein Eckzimmer bei reduzierter Heiztemperatur zu kühl, kann die Ursache in unterschiedlichen Engpässen liegen. Ein zu kleiner Badheizkörper und ein unzureichender Volumenstrom im Eckzimmer sprechen dafür, zunächst die Heizfläche zu verbessern und die Wärmeverteilung korrekt einzustellen. So muss nicht vorschnell die gesamte Fassade saniert werden.
Stehen Dach, Fenster oder Fassade ohnehin zur Erneuerung an, sollte die Planung diese Arbeiten gemeinsam betrachten. Feuchte Stellen brauchen zuerst eine Ursachenklärung. Eine Wärmepumpenplanung ersetzt keine bauphysikalische Untersuchung.
Halten Sie fest, welche Maßnahme welchen Engpass beheben soll. So lässt sich die Maßnahmenliste später nachvollziehen und prüfen.
Der abgeschlossene Feldtest des Fraunhofer ISE zeigt eine Bandbreite bei den Ergebnissen: Bei 77 Wärmepumpen in Ein- bis Dreifamilienhäusern lagen die Jahresarbeitszahlen zwischen 2,6 und 5,4. Luft/Wasser-Wärmepumpen erreichten im Durchschnitt 3,4. Die Spannweite unterstreicht, warum die Planung zum konkreten Haus passen muss und pauschale Wirtschaftlichkeitsversprechen wenig aussagen.
Die passende Wärmequelle ergibt sich nicht allein aus dem Baujahr. Entscheidend sind die Bedingungen am Grundstück und die berechnete Jahresbilanz. Die Tabelle ordnet Messwerte und praktische Prüfpunkte ein.
| Wärmequelle | Gemessene JAZ im Feldtest | Platz und Genehmigung |
|---|---|---|
| Luft/Wasser | 2,6 bis 4,0, Mittel 3,3 bei 22 Anlagen | Aufstellort, Schallschutz und Kondensatableitung prüfen; Abtauvorgänge berücksichtigen |
| Erdreich über Sonde oder Kollektor | 3,6 bis 5,2 bei zehn Anlagen | Kollektorfläche oder Bohrung erforderlich; behördliche Anforderungen standortbezogen klären |
| Grundwasser | Kein vergleichbarer Messwert in dieser Untersuchung angegeben | Brunnen, Wasserqualität, Ergiebigkeit und wasserrechtliche Genehmigung prüfen |
Die Werte für Luft/Wasser und Erdreich stammen aus den Fraunhofer-ISE-Zwischenergebnissen für die Messperiode 2022/23. In diesem kleineren Datensatz erreichten 22 Luft/Wasser-Anlagen eine mittlere JAZ von 3,3; bei zehn erdgekoppelten Anlagen lagen die Werte zwischen 3,6 und 5,2. Das sind Zwischenergebnisse aus einer anderen Messperiode und einer kleineren Gruppe als der zuvor genannte Feldtest mit 77 Wärmepumpen. Sie beschreiben die untersuchten Anlagen, nicht die garantierte Leistung an Ihrem Grundstück.
Ein Labor-COP aus dem Prospekt genügt nicht für eine Kostenprognose. Lassen Sie stattdessen die Jahresbilanz betrachten, einschließlich Raumheizung, Trinkwassererwärmung und der zur Bilanz gehörenden Stromverbräuche. Fragen Sie nach, wie Heizstab, Hilfsantriebe und Abtauvorgänge berücksichtigt sind.
Vergleichen Sie Varianten mit demselben Wärmebedarf und klar benannten Tarifannahmen. So lässt sich unterscheiden, ob ein Kostenunterschied aus der Technik oder aus einem anders angesetzten Strompreis entsteht.
Für das Jahr 2024 nennt das Fraunhofer ISE eine Umweltwirkung von Wärmepumpen im Vergleich zu Erdgasheizungen. Der konkrete Vergleich für Ihr Haus hängt von der individuellen Bilanz ab.

Lassen Sie zusätzlich eine Variante mit niedrigerer Effizienz, häufigerer Heizst Nutzung und höherem winterlichem Netzbezug berechnen. Eine gute Kostenprognose bleibt auch dann nachvollziehbar, wenn die Bedingungen weniger günstig ausfallen.
Bei Reihenhäusern verdienen Aufstellort und Schallausbreitung besondere Aufmerksamkeit. Große Haushalte brauchen eine passende Warmwasserplanung. Mögliche Unterbrechungen oder Leistungsvorgaben des Netzbetreibers sollten mit dem Anschlusskonzept abgestimmt werden. Klären Sie außerdem, wer nach der Inbetriebnahme die Einstellungen kontrolliert.
Unterschreiben Sie keinen unbedingten Ausführungsauftrag, bevor der Förderablauf geklärt ist. Lassen Sie prüfen, was das passende Programm als Vorhabenbeginn wertet und welche Vertragsgestaltung zulässig ist. Eine falsche Reihenfolge kann die Förderung gefährden, selbst wenn die Anlage technisch geeignet ist.
BAFA und KfW sind nicht einfach austauschbare Förderwege für dieselbe Arbeit. Die Beratung muss Heizungstausch, Gebäudehülle und Heizungsoptimierung voneinander abgrenzen und die aktuell zuständigen Programme zuordnen. Eine pauschale Förderquote für alle diese Maßnahmen wäre deshalb irreführend.
Förderwege für Wärmepumpe und Gebäudehülle
| Förderweg | Gefördert wird | Antrag | Worauf achten |
|---|---|---|---|
| BAFA im Rahmen passender Einzelmaßnahmenprogramme | Je nach Programm Gebäudehülle oder Heizungsoptimierung | Reihenfolge anhand der aktuellen Bedingungen festlegen | Förderfähigkeit der einzelnen Positionen, technische Anforderungen und erforderliche Fachbegleitung prüfen |
| KfW-Heizungsförderung | Heizungstausch auf eine förderfähige Anlage | Antrag, Vertrag und Ausführungsbeginn aufeinander abstimmen | Passendes Programm, Antragstellergruppe, Nachweise und mögliche Boni klären |
| Kombinierte Maßnahmen | Heizung und Gebäudehülle innerhalb eines Modernisierungsprojekts | Für jeden Förderbaustein gesondert planen | Kosten sauber zuordnen und unzulässige Doppelförderung vermeiden |
Eigennutzer, Vermieter, Eigentümergemeinschaften und gewerbliche Antragsteller können unterschiedliche Voraussetzungen erfüllen müssen. Die Förderberatung sollte deshalb zuerst die Eigentums- und Nutzungssituation aufnehmen. Erst anschließend lässt sich sinnvoll über Zuschüsse und den verbleibenden Finanzierungsbedarf sprechen.
Klären Sie, wer welche Bestätigung ausstellt. Für unterschiedliche Maßnahmen können Fachunternehmen oder Energieeffizienz-Experten verschiedene Aufgaben übernehmen. Verlangen Sie eine klare Zuordnung für technische Nachweise, Antragstellung, Abschlussunterlagen und Kommunikation mit der Förderstelle.
Vor der Unterschrift: Lassen Sie sich den zulässigen Ablauf von Antrag, Vertrag und Ausführung für Ihr konkretes Programm schriftlich bestätigen.
Eine Förderübersicht sollte nicht nur einen erwarteten Zuschuss nennen. Sie muss auch erklären, welche Bedingungen dafür erfüllt sein müssen und welche Unterlagen noch fehlen. Eine erwartete Förderung ist außerdem nicht mit einer bereits bewilligten Auszahlung gleichzusetzen.
Lassen Sie Gerät, Montage, Elektroarbeiten, Nebenarbeiten und Maßnahmen an den Heizflächen getrennt ausweisen. Der Berater kann dann kenntlich machen, welche Positionen er als förderfähig einordnet und welche nicht. Bei einem kombinierten Sanierungsprojekt verhindert diese Trennung, dass dieselbe Ausgabe mehrfach angesetzt wird.
Für private Eigentümer zählt der tatsächlich zu zahlende Betrag einschließlich Umsatzsteuer, abzüglich einer bewilligten Förderung. Ein als netto bezeichneter Restbetrag kann hier missverständlich sein. Gewerbliche Antragsteller müssen ihre steuerliche Situation gesondert berücksichtigen.
Planen Sie schließlich die Liquidität bis zur Auszahlung. Fragen Sie nach Zahlungsplan, Nachweisterminen und der Verantwortung bei Änderungen am Auftrag. Wenn sich Gerät oder Leistungsumfang ändern, sollte die Förderprüfung vor der Umsetzung angepasst werden, nicht erst beim Abschluss des Projekts.
Mit geordneten Unterlagen kann der Fachbetrieb die Begehung gezielter nutzen. Fehlende Baupläne sind kein Grund, den Termin aufzuschieben. Sagen Sie vorher, was vorhanden ist und was vor Ort aufgenommen werden muss.
Informieren Sie den Berater auch über geplante Umbauten. Ein künftig beheiztes Dachgeschoss oder eine bereits vorgesehene Dämmung verändert die Planungsgrundlage. Entscheidend ist, dass der angebotene Ausbauzustand eindeutig feststeht.
Prüfen Sie, ob die Auslegung auf einer dokumentierten Heizlast beruht und die Geräteleistung dazu nachvollziehbar passt. Die Effizienzprognose sollte Annahmen und ungünstigere Betriebsvarianten enthalten. Eine einzelne optimistische Jahresarbeitszahl ohne Herleitung hilft bei der Investitionsentscheidung wenig.
Klären Sie vor dem Termin das Beratungshonorar, den enthaltenen Leistungsumfang und eine mögliche Förderfähigkeit der Beratung selbst. Vereinbaren Sie außerdem, wann Sie die schriftlichen Ergebnisse erhalten. So können Sie anschließend auf einer gemeinsamen Grundlage entscheiden, statt Angebote mit unterschiedlichen Voraussetzungen zu vergleichen.
Charles Wärme + Kälte bietet als SHK-Meisterbetrieb in Reinheim und Krefeld Vor-Ort-Beratung, Wärmepumpenplanung und Begleitung bei BAFA- und KfW-Förderfragen an. Besuchen Sie Charles Wärme + Kälte, fragen Sie Honorar und Terminverfügbarkeit an und bringen Sie die vorbereiteten Gebäude- und Verbrauchsunterlagen zur Begehung mit.
