Austausch Gasheizung gegen Wärmepumpe: Ihr Leitfaden

Austausch Gasheizung gegen Wärmepumpe: Ihr Leitfaden

Der Austausch einer Gasheizung gegen eine Wärmepumpe lohnt sich 2026 besonders dann, wenn Heizflächen und Vorlauftemperatur ohne Komplettsanierung ausreichen. Dafür stehen 28.000 € förderfähige Kosten, 30 % Grundzuschuss und, je nach Voraussetzungen, weitere Boni bis zu einer höheren Gesamtförderung im Raum.

Ihre Gasheizung läuft noch, aber der nächste Wartungstermin steht an. Der Brenner startet inzwischen verzögert, der Heizungsbauer kennt das Gerät seit Jahren und Sie fragen sich, ob eine Reparatur noch sinnvoll ist oder ob jetzt der richtige Zeitpunkt für einen Systemwechsel gekommen ist. Genau an diesem Punkt entscheidet nicht die Werbung des Herstellers, sondern der Zustand Ihres Hauses.

Im deutschen Bestand ist Gas weiterhin die verbreitete Heiztechnik. Laut Zensus 2022 von Destatis werden 56 % der Wohnungen mit Gas und 19 % mit Öl beheizt. Nur 3 % nutzen Solar-, Geothermie-, Umwelt- oder Abluftwärme, was in der Regel Wärmepumpen entspricht. Der Neubau entwickelt sich dagegen klar in eine andere Richtung. Bei Gebäuden ab Baujahr 2016 werden bereits 24 % der Wohnungen mit Wärmepumpen beheizt, gegenüber 7 % bei Baujahren 2000 bis 2009.

Die entscheidende Frage lautet deshalb nicht: „Ist eine Wärmepumpe modern?“ Sie lautet: Kann sie Ihr Haus mit niedriger Vorlauftemperatur zuverlässig und wirtschaftlich beheizen?

Inhaltsverzeichnis

  • Wärmepumpentypen für Bestandsgebäude
  • Wann der Tausch im Bestand sinnvoll ist

    Nehmen wir ein typisches Einfamilienhaus, Baujahr 1995. Die Gasheizung läuft seit fast 25 Jahren, die Wartung steht an und der Heizungsbauer weist auf ein verschlissenes Bauteil hin. Solange die Anlage funktioniert, schieben viele Eigentümer die Entscheidung auf. Das ist verständlich, aber fachlich nicht immer klug. Wenn ein Wärmetauscher defekt ist oder die Reparaturen dauerhaft teuer werden, investieren Sie womöglich noch in eine Technik, deren Ersatz ohnehin absehbar ist.

    2026 wird dadurch zum wichtigen Entscheidungsjahr. Die Rahmenbedingungen für fossiles Heizen verändern sich, neue Gasanschlüsse werden in Neubaugebieten vieler Kommunen zunehmend nicht mehr vorgesehen und die Förderbedingungen für Wärmepumpen gelten nicht unbegrenzt in der heutigen Form. Wer den Kesseltausch bereits einplanen muss, sollte deshalb nicht einfach wieder eine Gastherme bestellen.

    Diese Auslöser sprechen für eine Prüfung

    • Defekter Wärmetauscher: Ein zentraler Bauteilschaden kann den wirtschaftlichen Restwert einer alten Therme schnell aufzehren.
    • Wiederkehrende Reparaturen: Wenn die Anlage regelmäßig ausfällt oder die Instandhaltung einen erheblichen Betrag im Jahr verschlingt, gehört der komplette Systemvergleich auf den Tisch.
    • Unpassende Hydraulik: Ein zu kleiner oder falsch eingebundener Speicher kann bei einer Wärmepumpe Probleme verursachen. Das lässt sich prüfen, aber nicht mit einem Standardangebot aus dem Katalog.
    • Auslaufende Finanzierungs- oder Förderzusage: Wer bereits eine Zusage für eine Modernisierung hat, sollte deren Fristen und Bedingungen kontrollieren, bevor ein Auftrag erteilt wird.

    Nicht jedes Bestandsgebäude braucht sofort eine Wärmepumpe. Ein unsaniertes Haus mit sehr hohen Heizkörpertemperaturen ist kein Selbstläufer. Trotzdem sollte jeder Eigentümer vor dem erneuten Einbau einer Gasheizung die Vorlauftemperatur messen und die Heizlast berechnen lassen.

    Meine Empfehlung: Wenn Ihre Gasheizung ohnehin ersetzt werden muss, vergleichen Sie nicht Gastherme gegen Gastherme, sondern die komplette Wärmeversorgung. Die Vorlauftemperatur entscheidet, ob der Wechsel ohne große Zusatzarbeiten funktioniert.

    Die spätere Förderrechnung ist nur dann sinnvoll, wenn die Anlage technisch passt. Ein hoher Zuschuss macht eine falsch ausgelegte Wärmepumpe nicht wirtschaftlich. Umgekehrt kann ein passendes System auch im Bestand funktionieren, ohne dass Sie sofort das gesamte Gebäude sanieren müssen.

    Gebäude und Heizlast realistisch prüfen

    Vor dem Austausch zählt der Zustand des Hauses, nicht die Größe der alten Gasheizung. Drei Prüfungen zeigen, ob eine Wärmepumpe im Bestand ohne Komplettsanierung funktioniert oder ob einzelne Maßnahmen zuerst sinnvoll sind.

    Heizlast berechnen lassen

    Beauftragen Sie eine Heizlastberechnung nach DIN EN 12831. Sie ermittelt, welche Leistung das Gebäude an kalten Tagen tatsächlich braucht. Der bisherige Gasverbrauch genügt dafür nicht. Alte Kessel wurden häufig größer ausgelegt als erforderlich. Eine überdimensionierte Wärmepumpe taktet häufiger, läuft ineffizienter und verteuert den Betrieb.

    Der Fachbetrieb benötigt Baupläne, Wohnflächen, Fensterdaten sowie Angaben zu Außenwänden, Dach, Kellerdecke und Heizkörpern. Fehlen Unterlagen, ist ein Vor-Ort-Termin die bessere Grundlage als ein schnelles Onlineangebot.

    Vorlauftemperatur messen

    Entscheidend ist die Temperatur, die an einem kalten Wintertag tatsächlich zu den Heizkörpern gelangt, während die Räume angenehm warm bleiben. Fachquellen ordnen Standardgeräte bei maximal etwa 60 bis 65 °C ein, Hochtemperaturgeräte bei etwa 70 bis 75 °C. Die Einordnung beschreibt der Fachbeitrag zur Vorlauftemperatur von enerix.

    Sinkt die nötige Vorlauftemperatur durch eine einzelne Maßnahme oder größere Heizflächen, kann der Tausch auch ohne vollständige Gebäudesanierung gelingen.

    Dämmzustand prüfen

    Kontrollieren Sie Dach beziehungsweise oberste Geschossdecke, Kellerdecke und Fenster. Jede vermiedene Wärmeverlustleistung entlastet die Wärmepumpe. Eine Komplettsanierung ist dafür nicht automatisch nötig. Häufig bringt eine gezielte Einzelmaßnahme den größeren praktischen Nutzen.

    Eine Checkliste zur effizienten Planung von Wärmepumpen durch realistische Gebäude- und Heizlastberechnung sowie energetische Analyse des Hauses.

    Der hydraulische Abgleich gehört vor der Auslegung auf den Prüfplan. Er verteilt das Heizwasser passend auf die Heizflächen und schafft die Grundlage für niedrigere Vorlauftemperaturen. Ohne Abgleich kann auch ein passendes Gerät unnötig viel Strom verbrauchen.

    Wärmepumpentypen für Bestandsgebäude

    Für die meisten Bestandsgebäude kommen zwei zentrale Systeme infrage: Luft/Wasser-Wärmepumpen und Sole/Wasser-Wärmepumpen. Die erste nutzt Außenluft als Wärmequelle, die zweite Erdreich oder Grundwasser über einen Solekreis. Eine pauschale Siegertechnik gibt es nicht. Im Bestand entscheidet der verfügbare Platz, die Genehmigungsfähigkeit, die Wärmeverteilung und das Schallumfeld.

    Die Luft/Wasser-Wärmepumpe ist meist die pragmatische Lösung, wenn keine Bohrung oder große Grundstücksfläche infrage kommt. Sie lässt sich außen oder als Split-System mit Innen- und Außeneinheit aufstellen. Ihr Nachteil liegt in der Geräuschplanung und in der schwankenden Effizienz bei niedrigen Außentemperaturen. Der Aufstellort darf deshalb nicht erst am Einbautag festgelegt werden.

    Die Sole/Wasser-Wärmepumpe arbeitet mit einer gleichmäßigeren Wärmequelle. Dafür brauchen Sie eine geeignete Bohrung oder ausreichend Fläche für Kollektoren. Das erhöht den Planungsaufwand und kann die Investition deutlich beeinflussen. Wenn die geologischen und rechtlichen Voraussetzungen stimmen, ist Sole jedoch für viele anspruchsvollere Bestandsgebäude eine starke Option.

    Die Feldmessungen des Fraunhofer ISE, zusammengefasst vom Bundesverband Wärmepumpe zeigen für 29 Altbauten mit Luft/Wasser-Wärmepumpen im Mittel eine Jahresarbeitszahl von 3,4. Erdgekoppelte Systeme erreichten im Mittel 4,3. Der wichtige Punkt: Nicht das Baujahr allein entscheidet, sondern vor allem die benötigte Systemtemperatur.

    TypInvestition bruttoJAZ im BestandEignung BestandSchallrisiko
    Luft/Wasserprojektabhängigim Feldmittel 3,4gute Standardwahl ohne ErdarbeitenAufstellort sorgfältig planen
    Sole/Wasserprojektabhängigim Feldmittel 4,3geeignet bei Bohrung oder ausreichend Flächemeist geringeres Außengeräusch
    Brauchwasser-Wärmepumpeprojektabhängignicht mit Heizungs-JAZ gleichsetzennur für Warmwasser, nicht als Raumheizunggering
    Hybridanlageprojektabhängigabhängig vom BetriebsanteilÜbergangslösung bei hohen TemperaturenGasgerät bleibt erforderlich

    Eine Brauchwasser-Wärmepumpe kann das Warmwasser übernehmen, ersetzt aber keine wassergeführte Raumheizung. Die Hybridlösung mit Gas kann technisch sinnvoll sein, wenn einzelne Heizlastspitzen anders nicht wirtschaftlich abgedeckt werden. Sie ist aber kein Freifahrtschein für eine schlechte Heizflächenplanung.

    Förderung 2026 richtig einschätzen

    Die Förderung ist 2026 attraktiv, aber viele Eigentümer rechnen mit einer Quote, die ihr konkreter Fall nicht erreicht. Seit dem 21.07.2026 gelten laut der Förderübersicht von n-tv nur noch 28.000 € förderfähige Kosten im Einfamilienhaus. Der Grundzuschuss beträgt 30 %.

    Das Rechenbeispiel ist einfach: 28.000 € × 30 % = 8.400 € Grundzuschuss. Mehrkosten oberhalb der förderfähigen Kostenbasis erhöhen diesen Grundbetrag nicht. Entscheidend ist deshalb, dass das Angebot die förderfähigen Positionen sauber ausweist.

    Wer zusätzliche Boni erhalten kann

    Der Klimageschwindigkeitsbonus ist an den Austausch einer funktionierenden fossilen Heizung und die jeweiligen Förderbedingungen gebunden. Für selbstgenutzte Einfamilienhäuser mit weniger als fünf Wohneinheiten kann zusätzlich ein Austauschbonus von 16 % relevant sein. Die häufige Erwartung „bis 70 oder 80 % für jeden“ ist deshalb falsch. Die tatsächliche Quote hängt von Gebäudeeigentum, Nutzung, Heizung und persönlicher Situation ab.

    FörderbausteinHöheVoraussetzung
    Grundzuschuss30 %Einbau einer förderfähigen erneuerbaren Heizung
    Klimageschwindigkeitsbonusabhängig von der geltenden RichtlinieAustausch einer funktionierenden fossilen Heizung
    Austauschbonus16 %selbstgenutztes Eigenheim mit weniger als fünf Wohneinheiten und erfüllten Bedingungen
    Maximale Kostenbasis28.000 €Förderberechnung nur bis zu dieser Kostenbasis im Einfamilienhaus

    Der Förderantrag muss vor der verbindlichen Auftragserteilung gestellt werden. Ein Fördervorbehalt im Vertrag ersetzt keine saubere Prüfung des Antragswegs. Lassen Sie sich die Unterlagen von einem Energieberater oder einem erfahrenen Fachbetrieb zusammenstellen und prüfen.

    Typische Fehler sind ein zu früher Vertragsabschluss, unvollständige technische Nachweise, nicht förderfähige Geräte und eine unklare Aufteilung der Rechnung. KfW-Förderung und ergänzende Kreditangebote, etwa die Programme 358 und 359, sollten Sie getrennt betrachten. Wenn Zuschüsse nicht genutzt werden können, kommt für selbstgenutztes Wohneigentum außerdem eine Prüfung der Steuerermäßigung nach § 35a infrage. Das ist keine automatische Alternative, sondern gehört in die steuerliche Beratung.

    Ablauf von Demontage bis Inbetriebnahme

    Ein sauberer Heizungstausch beginnt nicht mit dem Herausheben der alten Gastherme, sondern mit der Vorbereitung. Der Fachbetrieb schützt Böden und Wege, klärt die Einbringung der neuen Komponenten und stellt fest, welche Leitungen weiterverwendet werden können. Bei einer Luft/Wasser-Wärmepumpe muss außerdem der Aufstellort für Schall, Luftführung, Kondensat und Wartungszugang passen.

    Die Demontage

    Zuerst wird die Gasheizung außer Betrieb genommen, entleert und fachgerecht demontiert. Brenner, Kessel, Rohrleitungen und nicht mehr benötigte Gasleitungen werden ausgebaut oder sicher stillgelegt. Ein Schornstein kann nur entfernt oder zurückgebaut werden, wenn er nicht mehr für eine andere Feuerstätte gebraucht wird.

    Der zuständige Schornsteinfeger muss über die Stilllegung informiert werden. Zusätzlich sollte der Netzanschluss frühzeitig mit dem Netzbetreiber abgestimmt werden, weil eine Wärmepumpe die elektrische Anschlussplanung verändern kann.

    Der hydraulische Aufbau

    Danach montiert der Meisterbetrieb die Inneneinheit beziehungsweise das Hydraulikmodul, den Warmwasserspeicher und die erforderlichen Absperrungen, Filter und Sicherheitsbauteile. Ein Pufferspeicher kann je nach Anlagenkonzept erforderlich sein. Die Größe darf nicht einfach pauschal übernommen werden, sie muss zur Hydraulik und Regelung passen.

    Bei einem Luft/Wasser-System folgt der Anschluss der Außeneinheit. Die Leitungen werden gedämmt, die Kondensatableitung wird frostgerecht ausgeführt und die Anlage wird mit Heizungswasser befüllt. Bei Soleanlagen kommt der Solekreis hinzu. Kältemittelarbeiten dürfen nur entsprechend qualifizierte Fachkräfte durchführen.

    Inbetriebnahme und Einweisung

    Zum Schluss prüft der Betrieb die elektrische Versorgung, Sensoren, Sicherheitsfunktionen und Regelung. Die Heizkurve wird eingestellt, die Heizkreise werden abgeglichen und die Wärmemengenmessung wird kontrolliert. Eine gute Einweisung erklärt Ihnen nicht nur die App, sondern auch, welche Raumtemperatur Sie über die Heizkurve und welche Sie über einzelne Thermostate steuern sollten.

    Wartung und Betrieb im ersten Jahr

    Die erste Heizperiode zeigt, ob die Planung in der Praxis aufgeht. Eine Wärmepumpe arbeitet nicht automatisch effizient, nur weil auf dem Typenschild eine gute Leistungszahl steht. Der hydraulische Abgleich, die Heizkurve, die Heizflächen und die Betriebsweise bestimmen gemeinsam den tatsächlichen Strombedarf.

    Lassen Sie die Anlage nicht nach der Montage sich selbst überlassen. Vereinbaren Sie eine Kontrolle nach der ersten längeren Betriebsphase. Dabei sollten Vorlauf- und Rücklauftemperaturen, Laufzeiten, Warmwasserbereitung, Abtauvorgänge und Fehlermeldungen ausgewertet werden.

    Was Sie beobachten sollten

    • Heizkurve: Wenn Räume warm genug werden, obwohl die Heizkurve unnötig hoch eingestellt ist, muss der Fachbetrieb nachjustieren.
    • Geräuschentwicklung: Klickgeräusche können durch thermische Ausdehnung entstehen. Brummen, Körperschall oder auffällige Vibrationen gehören dagegen geprüft.
    • Stromverbrauch: Die App oder ein separates Energiemonitoring zeigt, wann Lastspitzen entstehen und ob Warmwasserzyklen ungewöhnlich viel Energie benötigen.
    • Wasser und Druck: Sichtbare Leckagen, Druckabfall oder wiederkehrende Störungen sollten Sie sofort melden.

    Eine Festpreis-Wartung macht die laufenden Kosten planbarer als eine reine Auftragswartung. Der genaue Wartungsumfang hängt vom System ab. Kältemittelkreislauf, elektrische Anschlüsse, Sicherheitskomponenten und die Regelung gehören in die Prüfung, nicht nur die Sichtkontrolle des Außengeräts.

    Praxisregel: Ändern Sie die Heizkurve nicht täglich. Beobachten Sie das Haus über mehrere Wetterlagen und lassen Sie die Einstellung anschließend gezielt optimieren.

    Fahrplan für Ihre Entscheidung

    Der Austausch der Gasheizung gegen eine Wärmepumpe funktioniert im Bestand auch ohne Komplettsanierung. Voraussetzung sind Heizflächen, die das Haus mit niedriger Vorlauftemperatur ausreichend warm bekommen, eine berechnete Heizlast und eine funktionierende Hydraulik. Als praxisnaher Richtwert gelten 55 °C oder weniger. Steigt die erforderliche Vorlauftemperatur dauerhaft deutlich darüber, sinkt die Wirtschaftlichkeit.

    Ein Heizkörperhaus ist deshalb nicht automatisch ungeeignet. Oft genügen größere Heizkörper in einzelnen Räumen, eine Dämmung der obersten Geschossdecke oder ein nachgeholter hydraulischer Abgleich. Eine Komplettsanierung wird erst nötig, wenn die Heizlast trotz solcher Einzelmaßnahmen zu hoch bleibt oder die erforderliche Vorlauftemperatur technisch und wirtschaftlich nicht vertretbar ist.

    Ihre sechs Monate bis zur Entscheidung

    Januar: Stellen Sie Verbrauchsdaten, Baupläne, Wartungsprotokolle und Angaben zu den Heizkörpern zusammen. Bei unklarem Dämmzustand oder unsicheren Heizflächen beauftragen Sie eine Energieberatung mit Vor-Ort-Termin.

    Februar: Lassen Sie die Heizlast berechnen und messen Sie die Vorlauftemperatur unter realen Bedingungen. Fordern Sie mindestens zwei Angebote mit nachvollziehbarer Auslegung an.

    März: Vergleichen Sie nicht nur den Gerätepreis. Prüfen Sie Aufstellort, Schall, Speicher, Elektroinstallation, Demontage, Hydraulik und Wartungsumfang.

    April: Klären Sie die Förderfähigkeit vor der Auftragserteilung. Für 2026 gelten 28.000 € förderfähige Kosten und ein Grundzuschuss von 30 %. Der Förderantrag muss vor dem verbindlichen Auftrag gestellt werden. Lassen Sie die anrechenbaren Kosten schriftlich aufschlüsseln.

    Mai: Entscheiden Sie sich zwischen Luft/Wasser, Sole/Wasser oder einer begründeten Hybridlösung. Berücksichtigen Sie Lieferzeiten und die Sommerpause vieler Montagebetriebe.

    Juni: Lassen Sie die Anlage installieren, einregulieren und erklären. Vereinbaren Sie die Kontrolle nach der ersten längeren Betriebsphase.

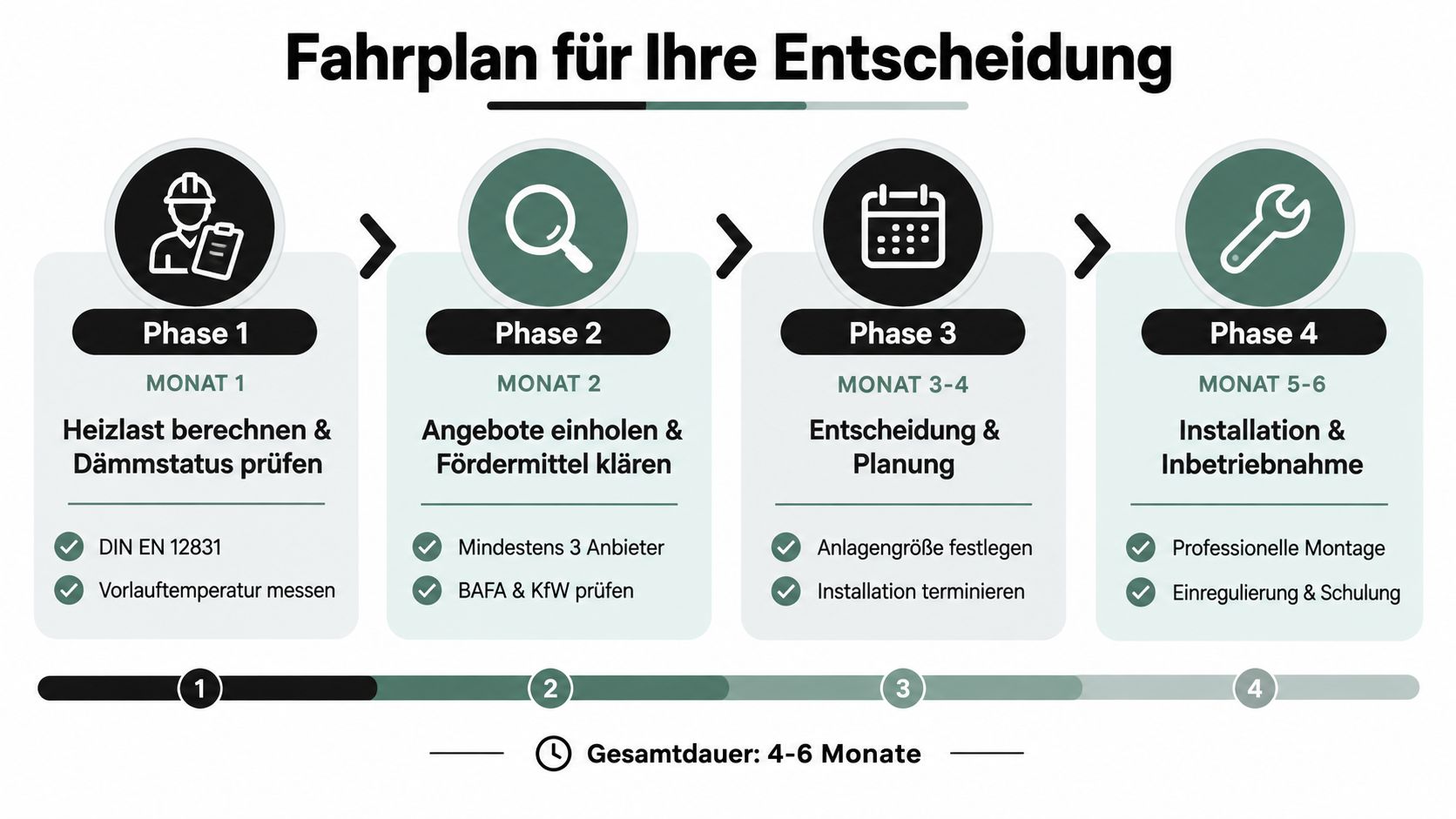

    Ein vierphasiger Fahrplan zur Planung und Installation einer Wärmepumpe, der wichtige Schritte von der Berechnung bis zur Inbetriebnahme zeigt.

    Wirtschaftlich passt der Wechsel nicht, wenn dauerhaft hohe Vorlauftemperaturen nötig sind, die Heizflächen nicht ausreichen und kein Budget für Anpassungen vorhanden ist. Eine Zwischenlösung kann dann sinnvoll sein, muss aber bewusst geplant werden.

    Mein Rat für 2026: Warten Sie nicht auf den Ausfall der Gasheizung. Prüfen Sie zuerst Heizlast, Vorlauftemperatur und Heizflächen. Passt das Gebäude, sichern Sie die Förderung vor dem Auftrag. Wählen Sie einen Betrieb, der Auslegung, Hydraulik, Montage und Nachjustierung dokumentiert.

    Charles Wärme + Kälte plant, installiert und wartet Wärmepumpen für Bestandsgebäude und begleitet Eigentümer beim hydraulischen Abgleich sowie bei der Fördermittelabwicklung. Für eine Vor-Ort-Beratung im Raum Reinheim, Darmstadt, Odenwald, Krefeld, Moers oder Umgebung besuchen Sie Charles Wärme + Kälte.
